悬索桥散索鞍施工时候的疑问

wdh_xf 发表于 2015-7-1 09:01:47 | 显示全部楼层 | 阅读模式
地锚式悬索桥,摆杆式散索鞍,在施工过程中,挂缆的时候,散索鞍是有个预偏量的,然后给这个散索鞍临时固定,这个临时固定怎么固定?在后续施工过程中,什么时候要放开?根据什么来判断需要放开?怎么计算的?
& L$ R9 a3 W  Z& G2 d
精彩评论倒序浏览

1万查看3评论

东风 发表于 2015-8-11 13:21:21

转一下: 悬索桥散索鞍施工时候的疑问

以云南龙江大桥为例,并上传几张施工期间照片,以供借鉴参考。) n& E' i# ]; v( R

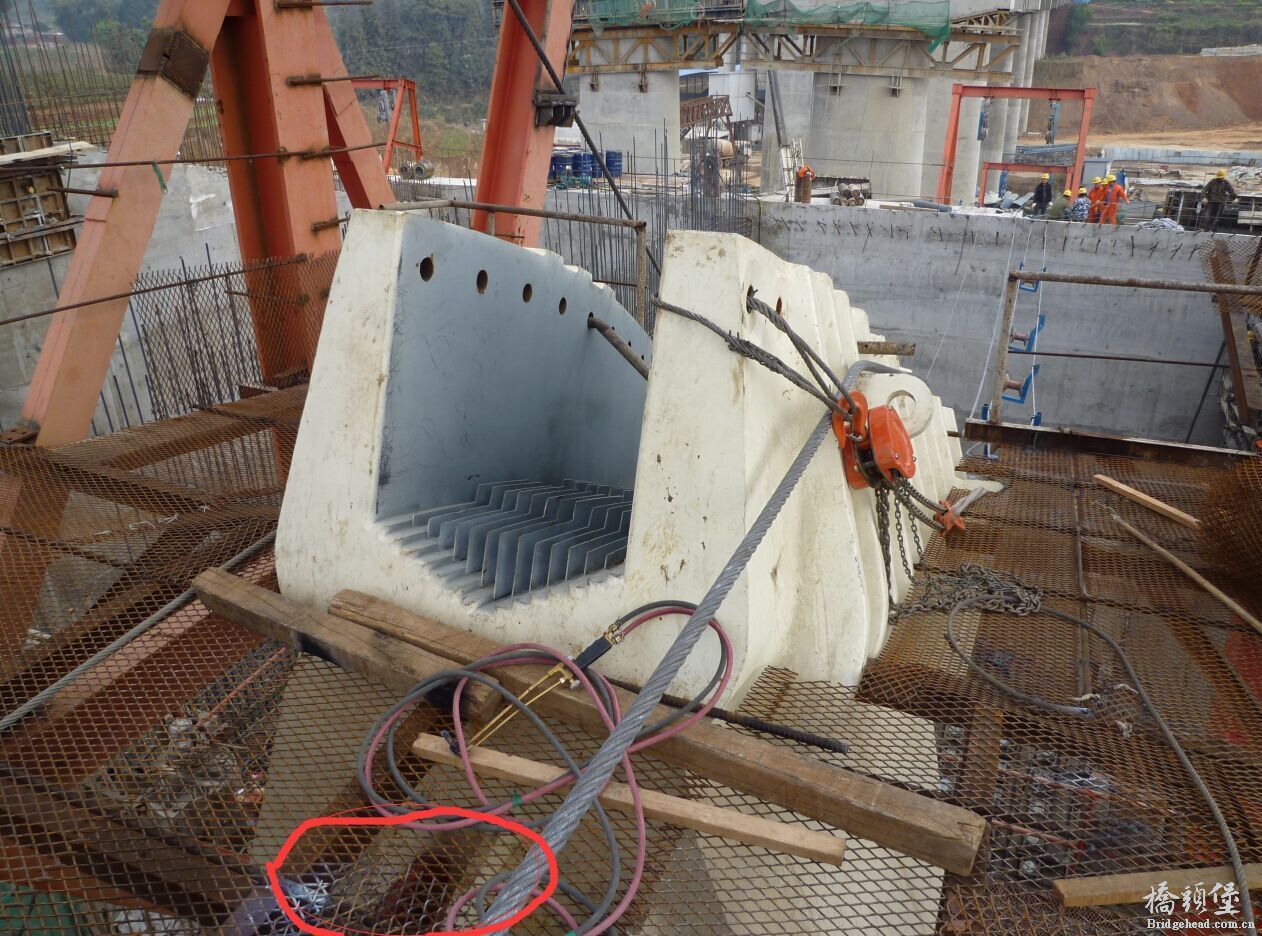

1、空缆架设期间索鞍按照预偏位置安装散索鞍,此时散索鞍斜置于散索鞍支墩上,须借助辅助拉杆以保持其平衡。设计上一般不给出临时拉杆孔的位置及构造,该部分内容一般主缆架设单位会对索鞍加工单位提要求,并且焊接临时拉杆孔。况且索鞍加工单位考虑到加工运输的方便一般也会设置临时吊耳。如P1,2015年03月17日索股架设前散索鞍照片所示,散索鞍边跨侧设有一根临时拉杆。
* w7 B. z2 I9 n. O2、理论上散索鞍在整个索股架设过程中乃至索鞍架设完成至空缆状态,散索鞍的位置不会发生变化。主梁架设期间散索鞍,伴随梁段的架设逐渐偏转至成桥设计位置。

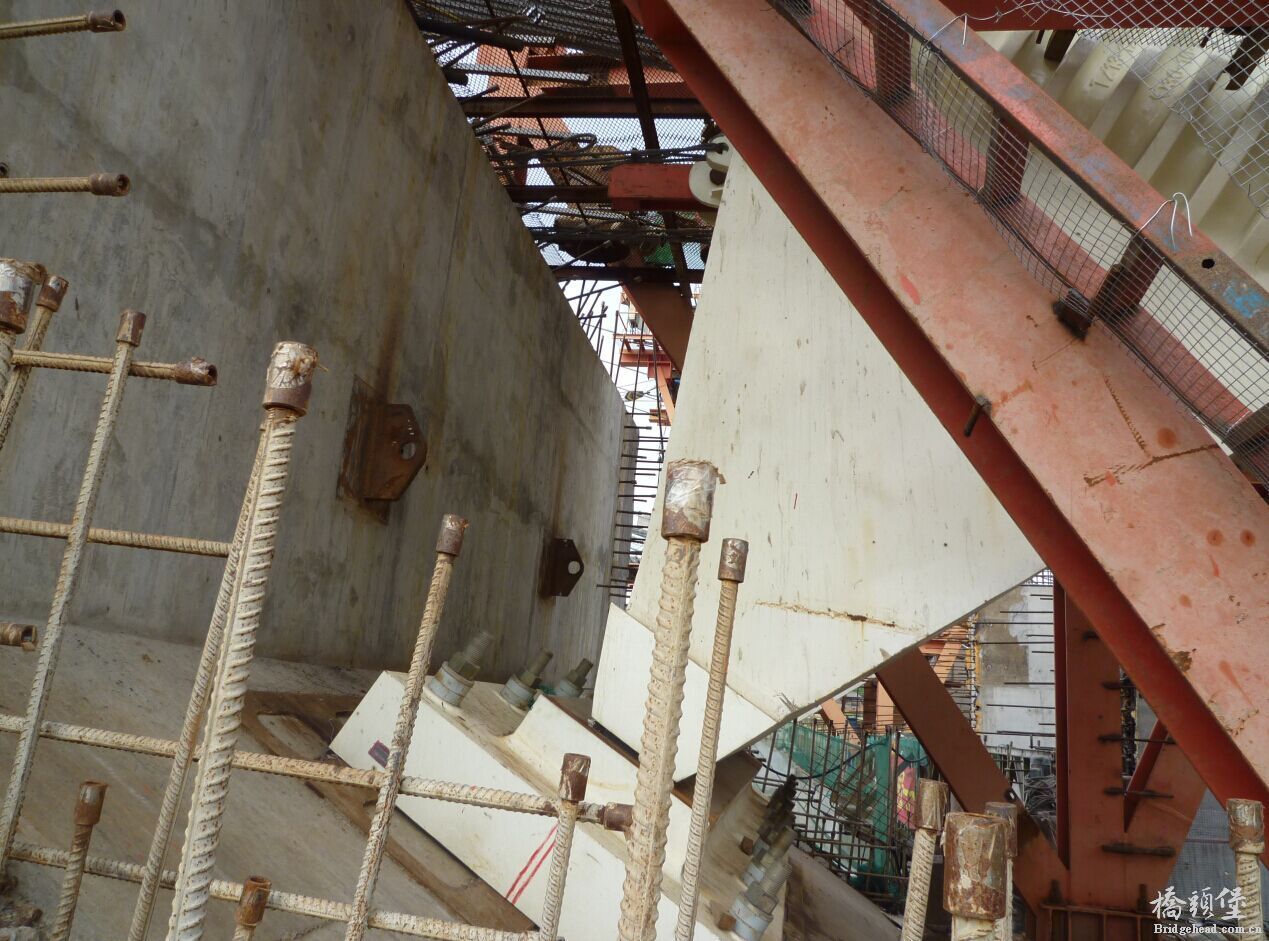

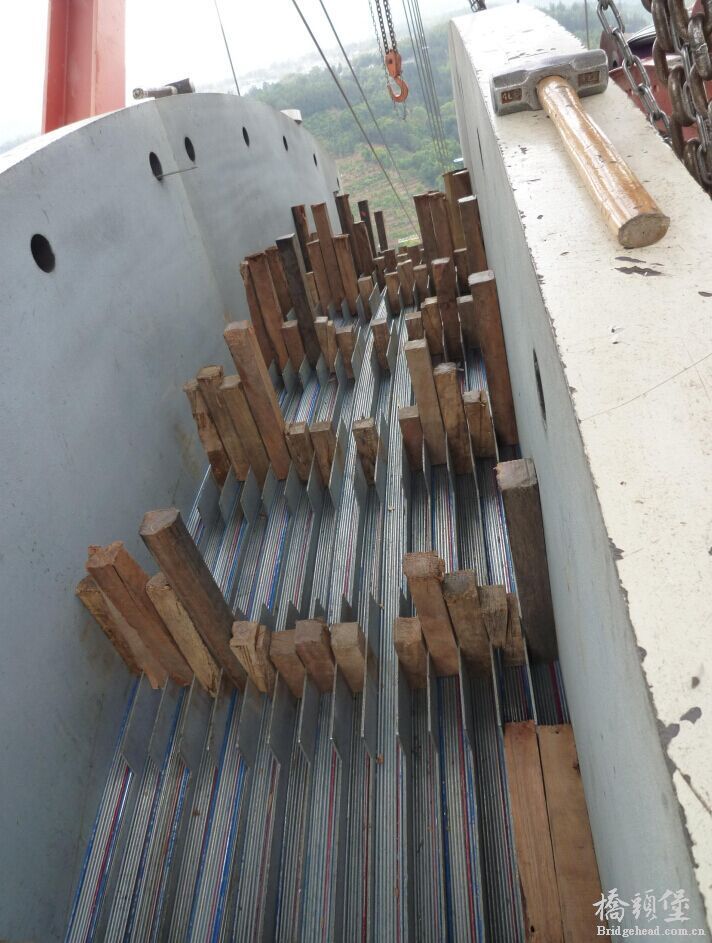

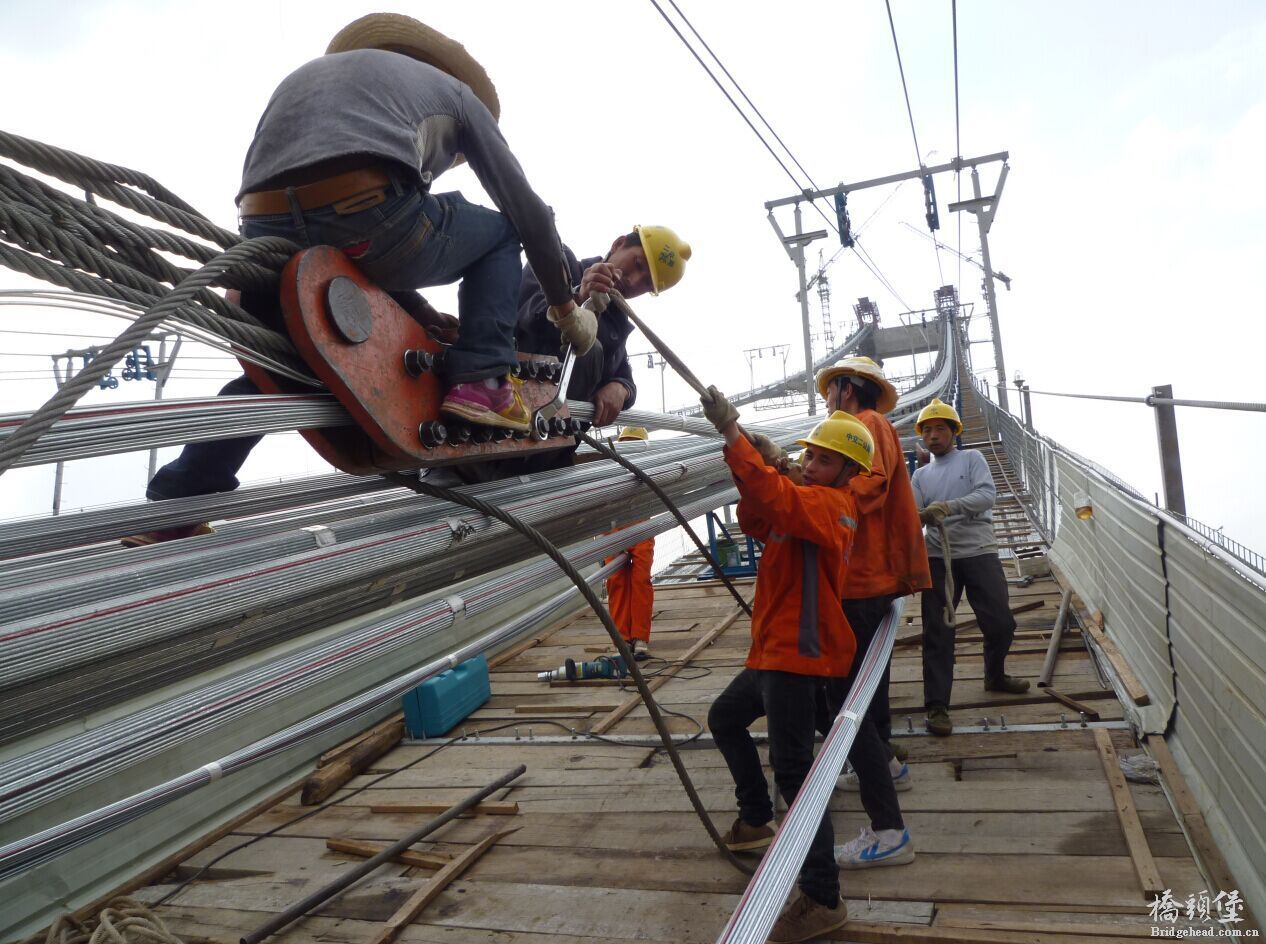

8 P3 M8 c& S4 h* b9 V3、散索鞍的最佳解除时机应当是满足既不影响施工进程,又尽量减小附加约束对于整体结构的受力为基准。这个部分的内容主要由监控单位来完成。龙龙江大桥为例,其临时约束的解除时间是在索股架设至1/3索股以前,此时近100吨散索鞍已可在索股的约束下保持自稳定状态。P2~4为2015年04月09日索股架设期间的照片。
8 h) p, `# f$ |/ a% w$ D0 p
! ^/ y7 A& ^: P+ m6 E
# x) D+ V" P' M) R0 ?7 e   20150712_e6ac53baca618bdd88edZlE8ZD3zyGO4.jpg
( C) v: `1 i/ ~6 ?( \, o2 G3 R   20150712_1b933c1ddee1a2190be2ugDNPDe2t3ah.jpg
3 F, M+ N9 S2 K   20150712_d44e51032f4bdfd6c3d5sdodEFzgS5u6.jpg 6 I) E  s9 ]! M$ P" M1 e3 N% ~
举报 回复
iveyful 发表于 2015-8-29 15:47:40
受益匪浅,感谢东风
举报 回复
ljflu 发表于 2015-9-2 14:56:51
学习了,谢谢
举报 回复
您需要登录后才可以回帖 登录 | 注册

本版积分规则



  • QQ:56984982
  • 点击这里给我发消息
    电话:13527553862
    站务咨询群桥头堡站务咨询桥梁专业交流群:
    中国桥梁专业领袖群
    工作时间
    8:00-18:00
