自20世纪90年代起,我国的钢铁产量已经连续十几年位居世界第一,并且钢铁产品的种类、质量都有很大的提高,有的已达到世界先进水平。钢结构桥梁在设计、制作、 施工等方面研究及技术也日益成熟,而钢桁拱桥作为一种经典的桥梁结构,以其刚劲的桁拱和柔细的吊杆构造组合,形成刚柔相济的建筑景观,在我国桥梁建设中得到了广泛的应用。由于钢桁拱桥水平推力较大,结构形式复杂,因此必须综合其结构特点、施工环境、设备等各方因素,在确保施工质量、安全的前提下制定切实可行的施工方案以达到降本增效的目的。
9 y4 I4 s! w+ K- V
* O1 i* t. j) `7 I, w; m# T* a
* c2 d; N" n' ]& f8 c. r: y( E
太原市晋阳大桥为204 m跨径的下承式钢桁拱桥,拱肋为上弦杆、下弦杆及X型腹杆组成的桁架结构。上拱肋拱轴线矢高 48.5 m,下拱肋拱轴线矢高 42.0 m,主梁与系梁及拱肋间采用焊接形式连接。通过对杆件制作、现场安装等难点分析,制定了系梁、拱肋焊接质量和焊接变形控制措施;对施工方案进行了比选,制定了钢梁散装、拱肋预拼装、桁片制作等关键技术;并结合结构特点及施工环境制定了一些高空作业防护措施。
H! R$ O" B& h# d' }5 q
- T) H1 Q' x" f s
& @5 x6 L4 i' L结果表明:系梁、拱肋焊接质量良好,焊接变形符合设计及标准要求;钢梁采用散装方案增加了现场作业面,提高了安装进度,避免了现场总拼带来的对接焊缝增加、倒运困难、周期长等不利影响;拱肋现场预拼装及桁片制作方案的实施,确保了拱肋桁片的制作质量,降低了劳动强度,提高了拱肋安装精度;高空作业防护措施实用、操作简单,取得了良好的防护效果。
7 r p" ]" k- Q2 P( D! U/ k r$ n& S* ]+ B
, ^; Y) t9 m. k' s
1 工程概况: s3 r6 F; @& M! i! p5 C0 }
6 j- H; l w$ Q
: H! N7 a, o/ Q- [2 Y

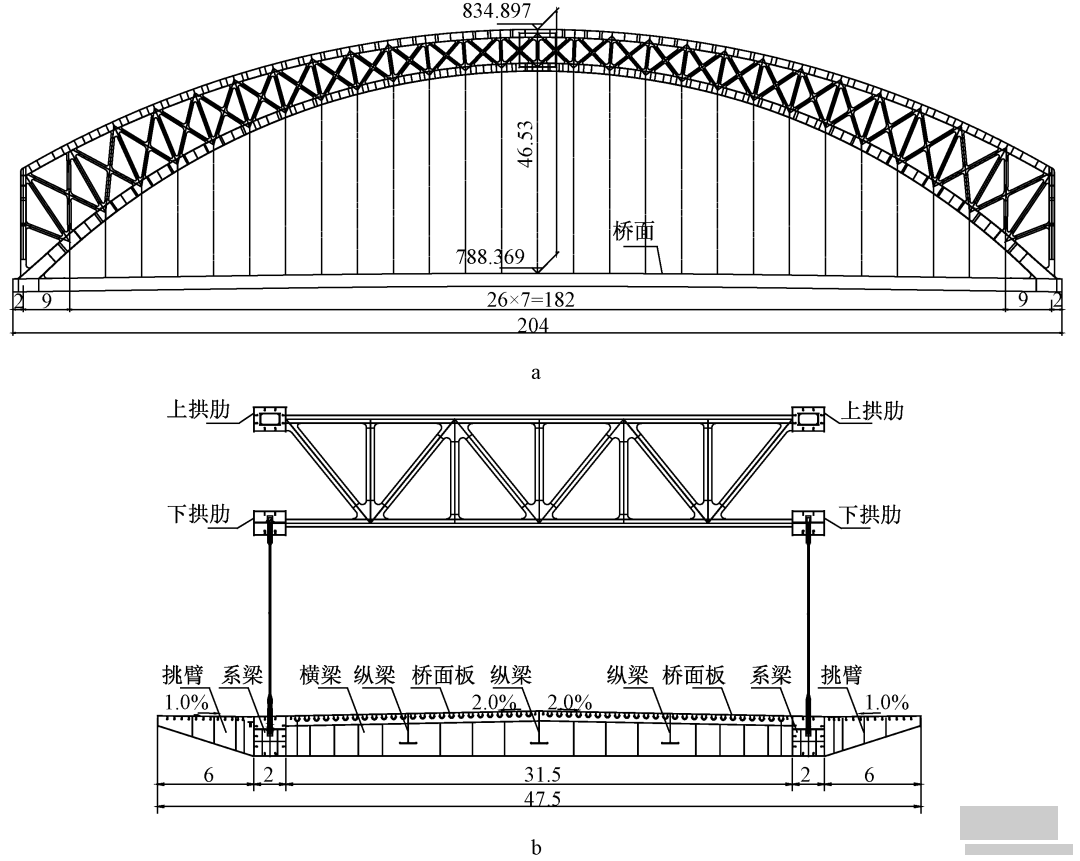

太原市晋阳大桥为跨越汾河的一座204 m下承式钢桁拱桥,为第二届全国青年运动会重点配套工程。桥宽47.5 m,拱肋为上弦杆、下弦杆及X型腹杆组成的桁架结构,上拱肋拱轴线矢高48.5 m,下拱肋拱轴线矢高42.0 m;桁架拱采用全焊结构,与主梁的系梁位于同一竖平面上,主拱设置3道风撑,风撑与拱肋固接,主梁与拱肋在端梁上采用固接形式连接;主梁由桥面系及横梁组成,桥面系采用正交异性钢桥面板,跨中桥面荷载由横梁传递到系梁上,横梁间共设置三道小纵梁,主梁与系梁及拱肋均采用固接形式连接。晋阳大桥结构示意见图1。
8 s' A: b6 l& ^5 ?; _, T2 l
: {5 ]- t: H( s6 i( X5 E R, Q' e# X! X( h% u0 o: y! f: |% {( h# s
. |4 \4 q! X$ K' ^9 w3 p
a—总体立面示意; b—跨中处断面示意。
1 C& x* k8 {$ I) p. l图1 晋阳大桥结构示意 m
4 b- P, Q" z* S/ b, @, P- W0 t
. H8 d: _2 I7 [& H! D/ T6 t5 h* I1 r% S
2 结构特点及施工难点
9 \( Q0 i0 J1 ], V$ n$ W! Y& Z/ m8 L
2 y D2 P4 w! {6 Y( O! e
1) 系梁板厚为16~24 mm,拱肋板厚为20~48 mm,且焊缝密集、制作精度要求高,因此,系梁、拱肋的焊接变形及几何精度控制有较大的难度。
* Z" [* Z% O' W- U2 F1 b
0 B J6 ]# n& h6 P# X7 w( l5 K
' b% Z) e% W/ ?- r2)由于纵梁、横梁、系梁安装后形成了格构体系,若采用块体预拼装方案,运输、吊装困难较大,且对接焊缝数量增加;若采用散装方案,则因纵梁、横梁、系梁的安装精度及之间的焊接收缩变形影响,导致桥面板及拱肋的安装精度难以满足要求。
+ q# Q! v+ k l1 H/ A8 h- y; \
. s8 d6 W/ |9 c7 c; r# U8 X J
5 E; F) }3 y$ e3 s, E2 H3)拱肋为空间结构,竖向通过腹杆连接上、下弦杆,横向通过风撑将左右两幅拱肋连接,拱脚段与系梁连接,且均采用焊接连接,确保拱肋的安装精度难度较大。
1 g! j) r& }; i( G# H
5 w# _6 q- d/ |2 ^! \( U% C8 C6 |$ Q: x- O- _0 ~4 z) b; a: i
4)拱肋节段重量大,钢梁、拱肋安装为高空作业,且存在大量交叉作业,给安全和质量管控带来了一定的难度。
/ w% |$ m4 A1 Q5 A0 ]9 `5 o- o% d" _ a4 `" ?, X+ a
' @- o0 q8 r1 V% T I
3 钢桁拱桥总体施工方案设计3 T% m \. ^7 Y2 i' d6 l
1 z( g: W& O, [) ?3 a# G
3 ^5 t7 B# e4 z! v0 G
结合项目结构特点及制作难点,选择一种合理的施工方案,是确保桥梁优质高效完成的先决条件,也是缩短工期、降低造价的关键。通过综合因素比选,确定了本项目的制造、施工方案:
/ C; H2 \( a- F3 m! R
, V* k, C0 c0 O- W6 R' N( f" L
6 h& u! T W2 o, X8 \# Q$ y5 j/ Y. R q4 t1 _! ]0 q
1)总体采用支架法施工、先梁后拱的施工方案;
$ H( b% q( p; u/ z% R1 \' F5 K) n
$ e c& y4 q: Z* q8 E$ q: ~
' m( g5 C4 t; [% Y# M2)主梁采用桥位散装方案,按“厂内单元件制作→运输→桥位安装”施工流程;
' \2 t4 N8 _1 G; j5 x
8 o: M; P J/ R" y5 l# {" g* n3 z% K
1 |7 z5 b$ N1 Z F# b$ Q

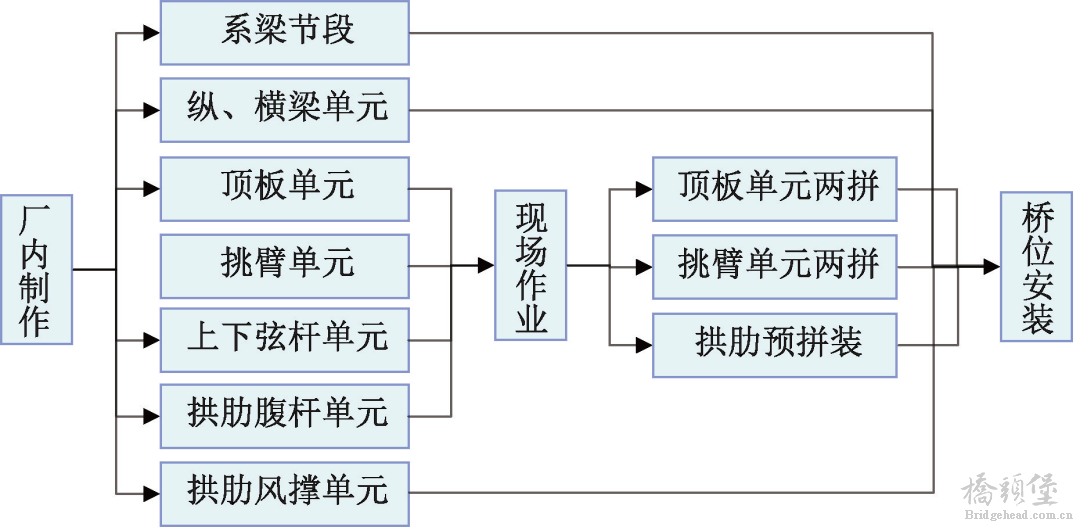

3)拱肋采用“预拼装+桁片制作”方案,按“厂内拱肋构件制作→运输→现场预拼装→桁片制作→桥位安装”施工。具体施工流程见图2。
% R2 Q8 ]1 j2 ^ J- X8 y/ T# r
. k6 f2 j/ _& X5 \' Z ?- C, h0 L
3 N4 R g/ C8 z- ~
' n, o, d* A; @& P8 |8 a5 W$ b图2 总体施工流程
; O7 ^" k. T5 L7 f
) G5 q2 n% h( T$ n$ {
5 ?$ ^' c- t! z# s" N4 制作、安装技术及质量控制措施
. k' [5 q9 @5 T
* C4 _% p. N3 P- t& ?! D+ k
+ S1 l! v6 Z& e0 Z4.1 杆件或部件制作及质量控制措施
5 b$ x, a' T# v4.1.1 系梁制作2 ~, B. C9 A: K9 Z) P

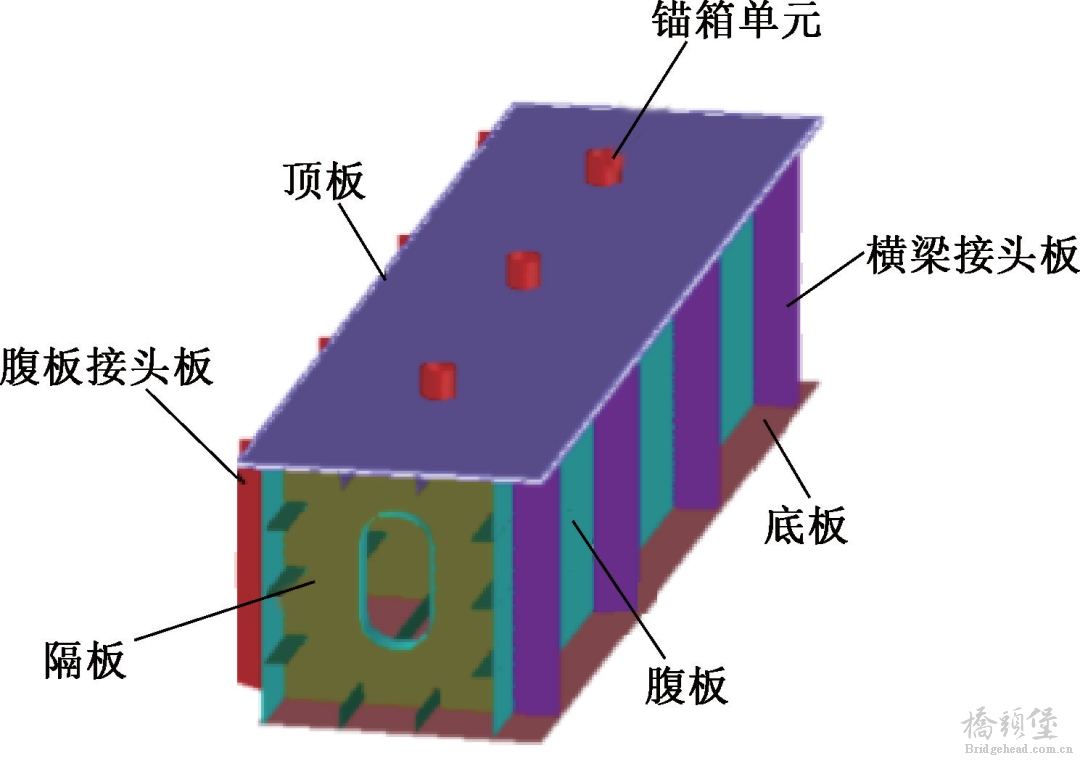

系梁为箱型结构,其中锚箱单元是结构受力的关键,其制作精度和质量控制对钢梁制作而言至关重要。系梁节段示意见图3,锚箱单元示意见图4。
$ M6 e9 a5 ~7 p0 {6 ^: |( b
N" Z3 B/ U# ^9 ]# }, N. O
o* _/ |* S. `! h( N
8 o: T8 Q* j1 m7 I图3 系梁节段示意
6 a% o/ _, l( S N0 `9 X% x- ?+ r. [9 I$ H- B% _
' I% w \! o2 V& r7 Y5 p

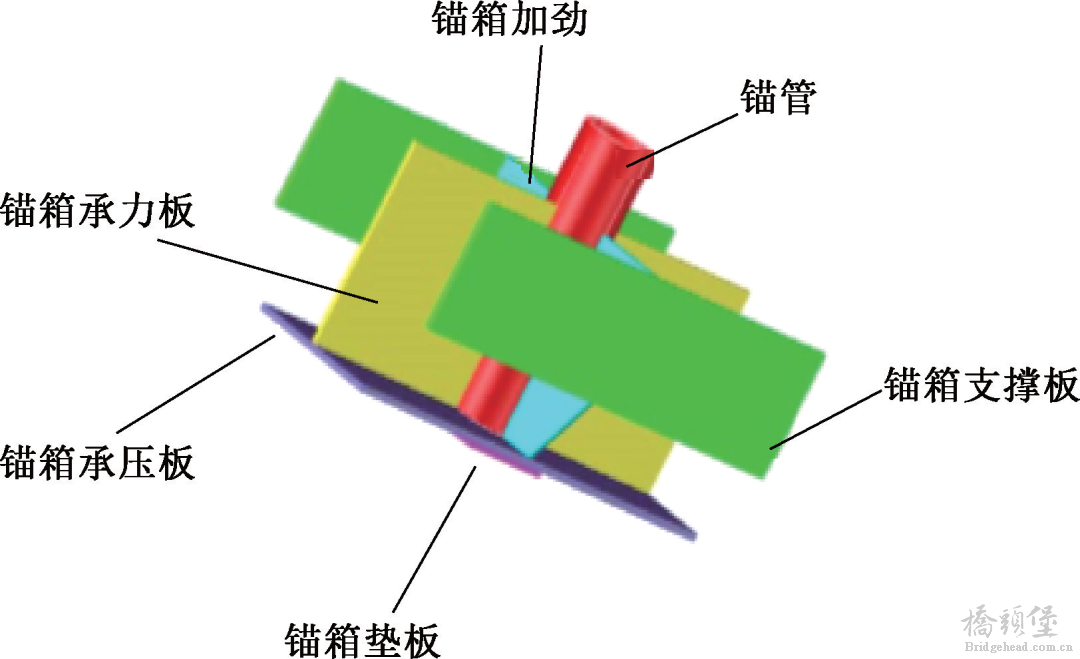

2 h5 e% y+ w& {3 T" K5 @; F2 @7 X图4 锚箱单元示意; J" I" e. g! V% l& j' a! L
7 I+ z" Y! @( p$ c+ g- Y, ?7 i+ }
( W% O; x5 ?1 I- w7 M8 I* H

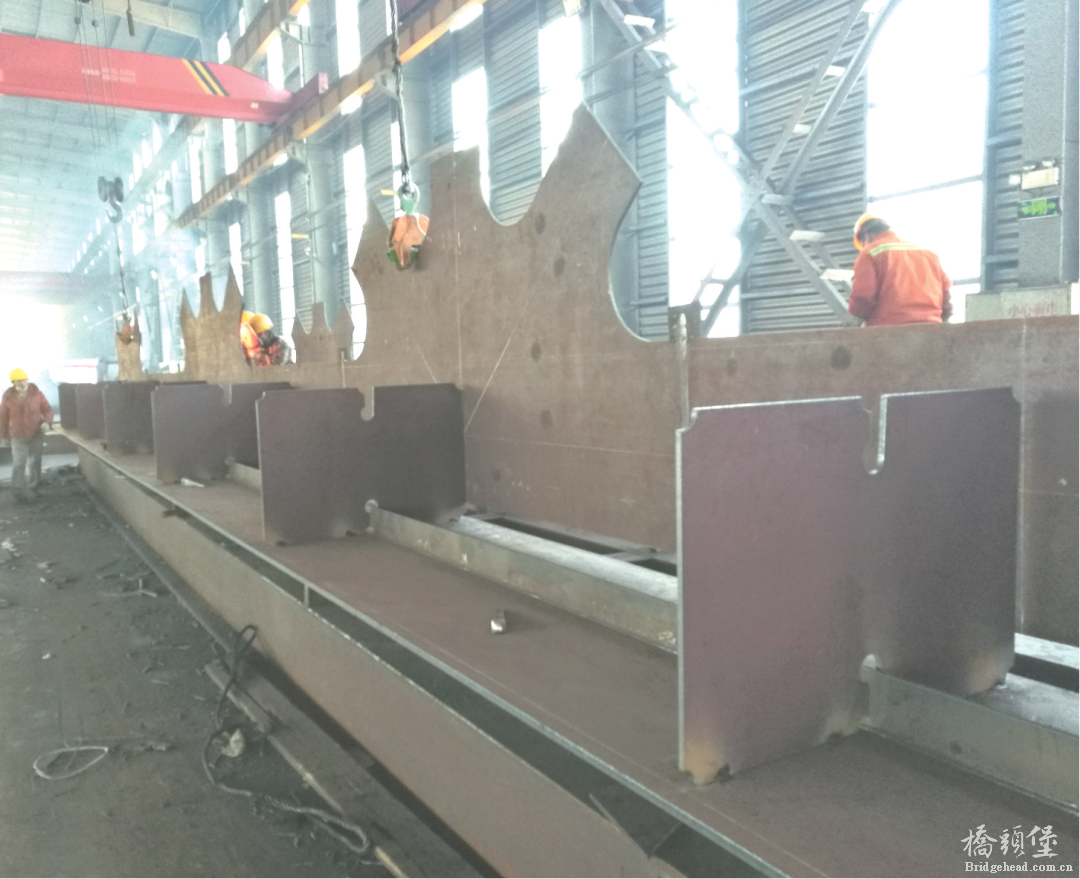

$ v5 o6 J0 |2 `9 R7 [8 H6 l锚箱单元制作遵循“ 由下到上、由内到外” 原则,依次组装及焊接锚箱承压板、锚箱垫板、锚管等零件,以减小焊接变形。
: N- \9 U5 C) `+ l4 T* X3 e& S
8 v* F* ?& F8 k4 j+ D6 k. `

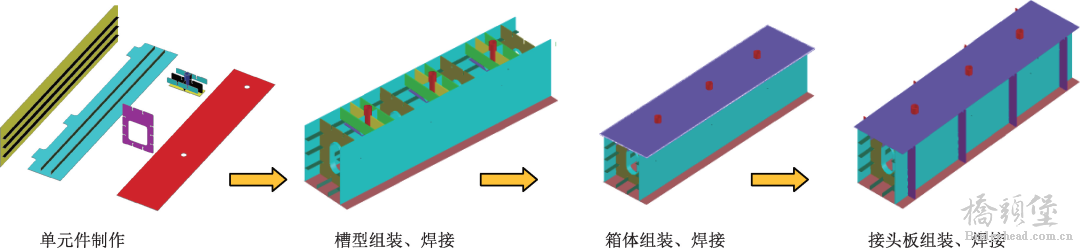

( H5 E; l, a" N1 j! U0 a( O4 d6 r系梁采用“单元件→槽型→箱体→接头板”的制作方案(图5)。为确保其制作质量及几何精度,制作时要严格控制锚箱单元及箱体划线、组装精度,箱体焊接作业时应采用分中、对称等原则减小焊接变形,防止箱体产生扭曲变形。
! s+ p O% ^# m; ~0 W( n- L
* x" [; t4 a' V1 C
5 [' }; S% L0 k
. S/ `/ _+ I* a. y' U# F$ u图5 系梁制作方案示意
2 l9 @6 ^" w+ `8 p1 H$ i+ J
# E( a6 a# g1 J# D& o2 r& M6 Q
& H0 [1 U' u# |& B5 [5 }由于锚箱单元与系梁腹板、顶板单元组焊后形成隐蔽空间,无法进行打砂、涂装作业,为确保整体防腐质量,锚箱单元须涂装完后再与系梁的腹板、顶板组装、焊接(图6、7)。
1 K. i- p! ~; E8 i
8 X- y8 @. i. ~5 h1 |' K8 s, C2 ~/ q! `
6 w, f& T7 P; F

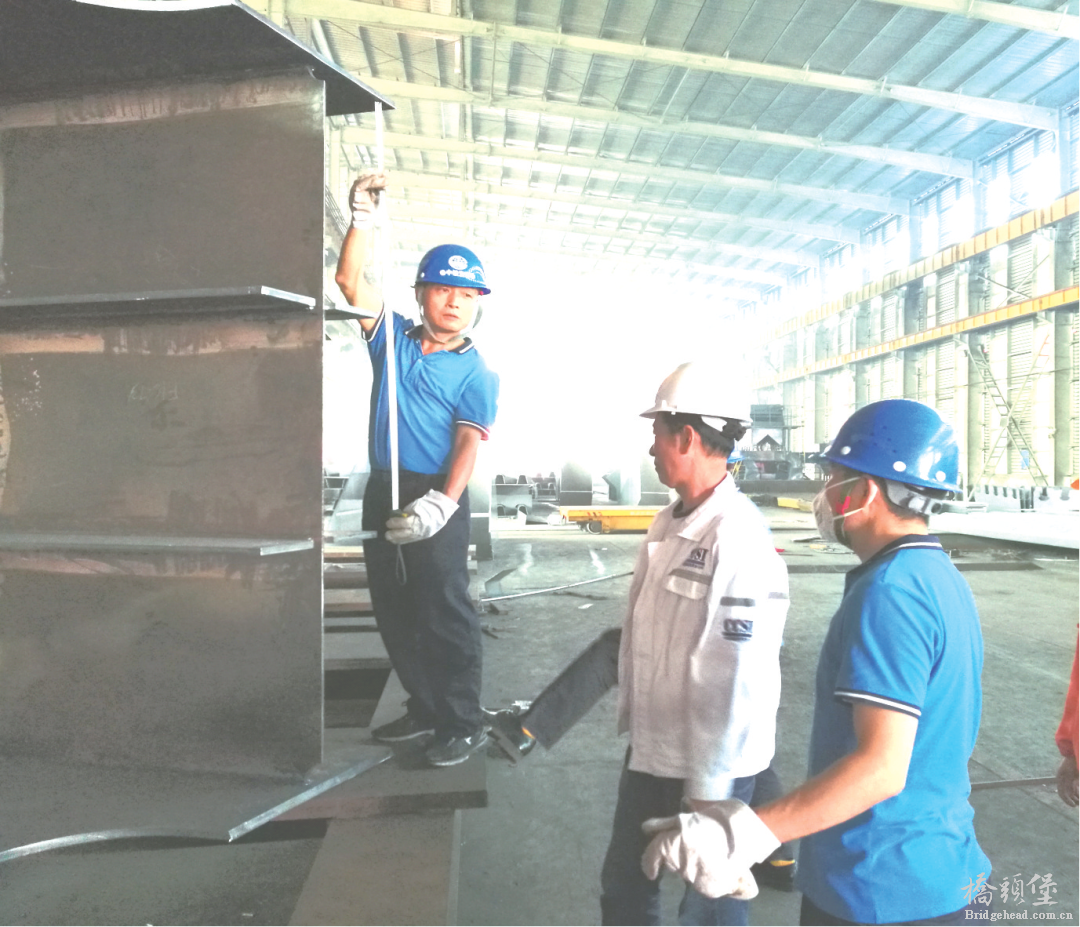

图6 系梁组装检查
W- S! y" [8 @% X% {, e! W
7 B: W. p) Q1 u2 H+ Q" S
8 x- S: W9 V+ W& U
( Q# S9 e: I" @4 s
图7 系梁锚箱单元组装
* j$ R/ `4 d# v* g# W# G8 r# w
% c: k' v/ h. V: J3 d5 [2 P
* H/ J% ` \- v0 S. w
+ d! G! N, |3 V* ^4 F( P' h6 S4.1.2 弦杆制作& M+ T, } _ b0 B' w9 E
拱肋上、下弦杆均为箱型结构,设计拱轴线为圆曲线,通过竖、斜腹杆连接上、下弦杆。因此,弦杆制作的质量、精度为拱肋制作控制的关键。弦杆节段示意见图8。
- L8 N: b# b& j& M* i! D) b
! z! H! s8 w: ^" c2 @) Y# u; I& z7 t2 M! \+ r
^9 q8 a: b/ I; o& C

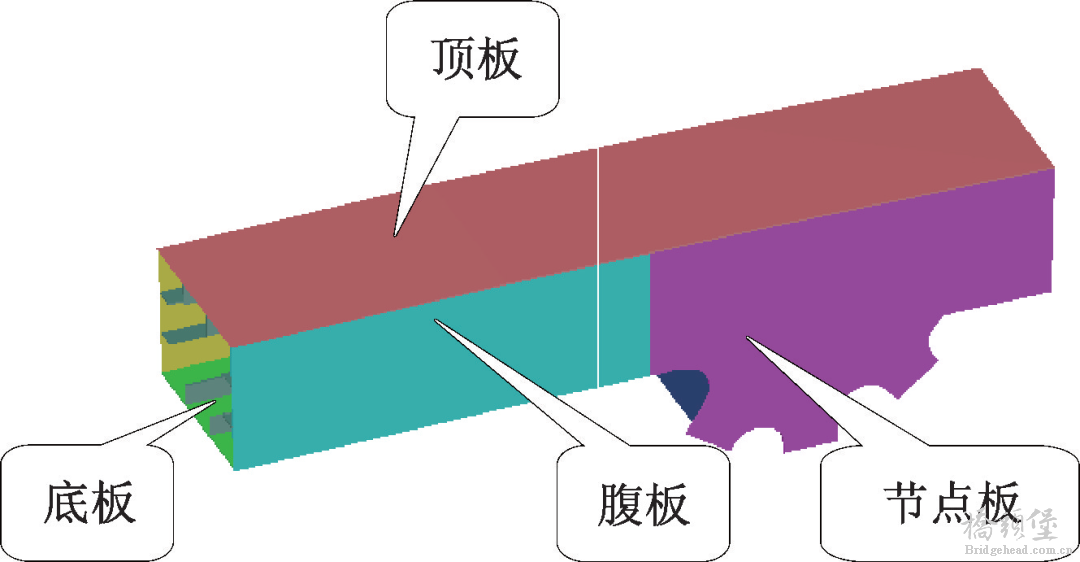

图8 弦杆节段示意
5 v. L& P1 ]2 y9 x% j7 W e8 G3 Y$ Y6 u+ H
# x$ ~. m% y5 I1 T9 G弦杆亦采用“单元件→槽型→箱体→接头板”的制作方案(图9),弦杆组装如图10所示。在组装胎架内采用刚性固定、火焰加热相结合的方式组装顶、底板单元,加劲肋与面板组装间隙小于1.0 mm,板单元焊接、修整完后要求拱度偏差小于3.0 mm(图11)。对于弦杆箱体棱角焊缝按“同步、同时、同向”原则施焊,以减小箱体扭曲变形。
) N9 }3 ^ v) c T3 f' Y9 }6 @
' ^, u4 J1 r( @" J
2 _, O L4 `/ k O8 Y1 t
7 N" `5 t* t0 p
图9 弦杆制作方案示意
+ ^! ^! y% S1 B9 ?7 a W8 K
& ^/ n+ m4 E$ @
3 G; B9 b: Z0 T$ n0 _
' b' B2 x) H4 O7 a+ D4 I图10 弦杆组装1 G6 g `- \6 Z; l6 y ~
) V1 a3 C0 K5 R1 J, [5 {7 \
7 T: G( a' I/ W- f4 _3 |6 A
4 \! u; j1 f5 {4 S. A5 u. m6 B0 d+ P
图11 弦杆节点板焊后检查
7 ?# s( S( O: h$ P$ K% `% V. f
3 T& r* r: ?1 h1 t) S5 R7 A2 P M. h& N3 X
- ^3 S# m# @5 R3 P4 f修整后箱体的扭曲变形偏差小于3.0 mm,腹板节头板垂直度偏差不大于1.5 mm。
4 O# T& N- }& j
- K+ j# n+ C6 j
$ |( Z" Z* i/ I. ] g& o
4.1.3 拱肋预拼装及桁片制作; _0 o3 V) T9 P$ C" ?
在桥址下游处设置拱肋现场组拼场地,组拼场长200 m,宽66 m,并设置能够满足整幅拱肋节段预拼装及组焊要求的胎架,全桥拱肋分2次预拼装,采用“6+1”模式进行。
; g; d9 Q, M# F4 w! O
. d1 Q& T. b0 |; F4 C2 f) }8 Z
9 ^/ z# g! w; f9 V; h4 {$ }7 z
拱肋采用“下弦杆→上弦杆→直腹杆→斜腹杆→桁片焊接→解体”流程(图12),进行预拼装及桁片制作。
9 c/ ?# ^7 R/ p9 I" u1 k4 l
9 C$ t- e% }( f" K4 n2 @. S M6 O; P# C1 @0 G/ u
4 @. H$ ^/ @, y; G0 p5 H
图12 拱肋预拼装及桁片制作流程示意
1 A2 ]* k; v2 ?5 L5 w0 W; }
# Z M" A# h# a* f3 A. r
j" f4 A5 D/ n; a拱肋预拼装及桁片制作精度决定着拱肋安装及成桥线形精度。预拼装过程中每安装一个杆件均需对中心距、节间长度、标高、拱度及平面度等项点测量,合格后方可进入下一构件安装,同时对预拼装进行精度管理,实现对预拼装公差积累的动态掌握,对拱肋线形偏差的主动控制,确保拱肋架设线形的精度。
W0 ~/ I1 ]! L3 }- \) E5 g
v1 y& |5 o& M
, i) \3 Y4 D; m& Z0 ~
对弦杆、腹杆的对接焊缝坡口进行优化设计,降低焊接施工难度,确保桁片制作质量。拱肋预拼装及桁片制作过程见图13。
/ `2 n; O9 P ]9 W ^1 L4 a0 N" q8 p8 i# q+ b, i% m
3 n$ R9 w4 h+ `) h
0 D% w6 K* g' N% _
a—拱肋预拼装胎架; b—拱肋预拼装; c—拱肋节间焊接; d—拱肋桁片焊缝检测。
- y% F/ s- n F+ C. c/ b0 s$ |- B图13 拱肋预拼装及桁片制作施工
0 L. y0 @' Y# j. l) h( _8 h8 u" ^& ^
: }7 ^, w. |0 m- K$ D8 I8 D2 S
4.2 桥位安装及质量控制措施) W. ~2 c% o, s& r
4.2.1 钢梁安装

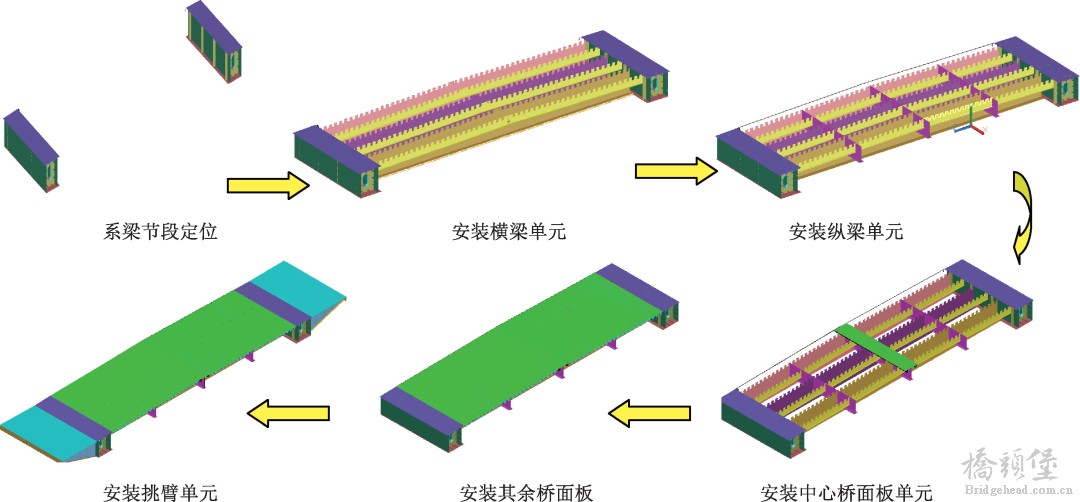

1 `9 T8 {1 a6 ?7 n8 @ r6 m/ T在桥址上下游各设置1座长度42 m的重载栈桥,结合地形及起吊重量、高度选用两台350 t履带吊从上下游侧栈桥同时安装钢梁,钢梁安装按照“系梁→横梁→纵梁→桥面板→挑臂结构”流程进行(图14)。
/ w8 _* g# R. m7 K1 W9 \
4 y6 R" P% d1 Z0 `" y9 ^/ N4 j- k4 l- K f _/ b7 _
9 x- ]" l) s1 S- l( {) l0 k' Y5 u
图14 钢梁桥位安装工艺流程
7 m% {, d6 q6 H b( T, }, z
0 F1 Y Z- C3 i5 P* P. T; p/ g

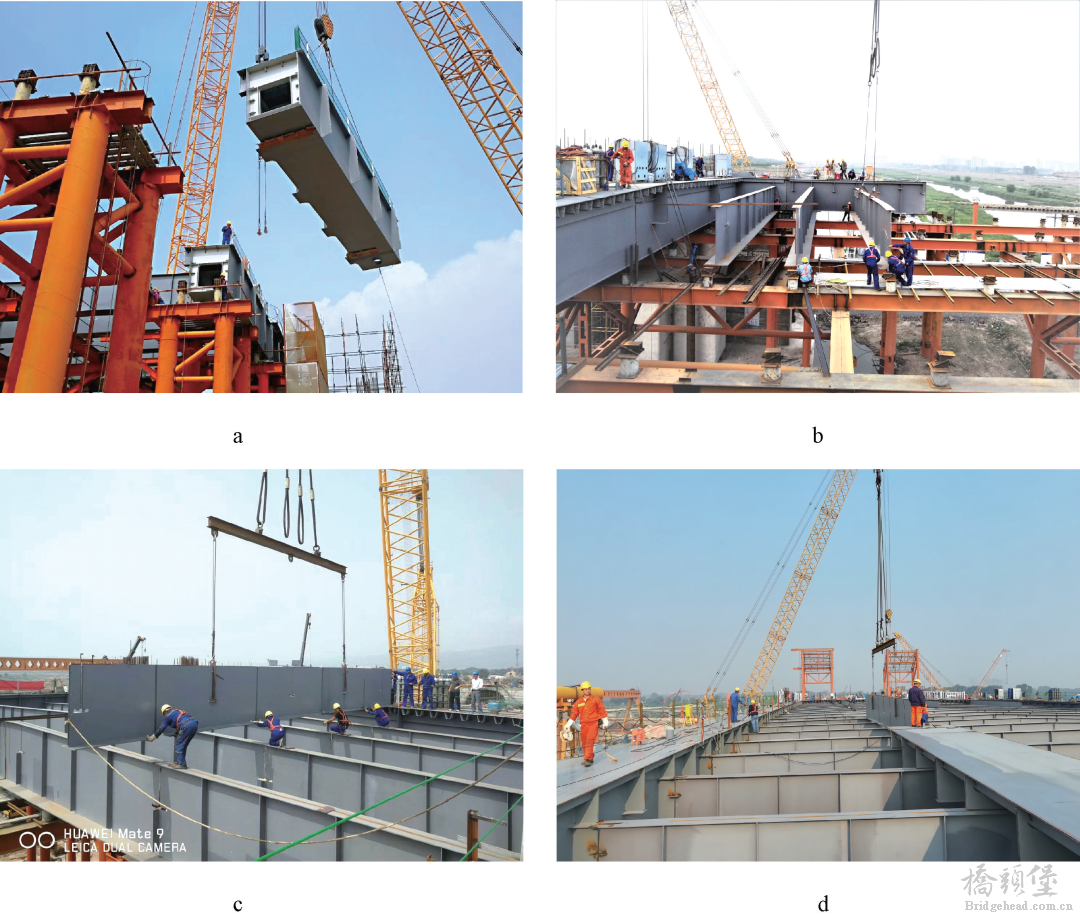

2 H% Q8 P7 Q: G系梁的安装质量决定着后续构件安装精度,应严格控制其安装平面精度和高程,要求与设计位置偏差不得超过5 mm。因此,需根据大桥测量基准点,结合系梁锚点空间坐标精确定位两侧系梁,依据系梁基准线及接头板位置,依次安装横梁、纵梁,并注意控制横梁间距,纵梁纵桥向对位精度,纵、横梁垂直度及直线度等项点。安装桥面板单元时,严格控制中间桥面板纵、横向位置精度,其中桥面板接板与横梁水平盖板组装偏差应小于1.0 mm。钢梁实桥安装过程见图15。
! T- u) z1 u3 g* u# t5 y9 h' ~0 C7 @7 A. J$ V, U9 j
6 l, j$ J. L' v% `4 z* f0 O" w1 b1 W! y+ ^4 z8 E9 p

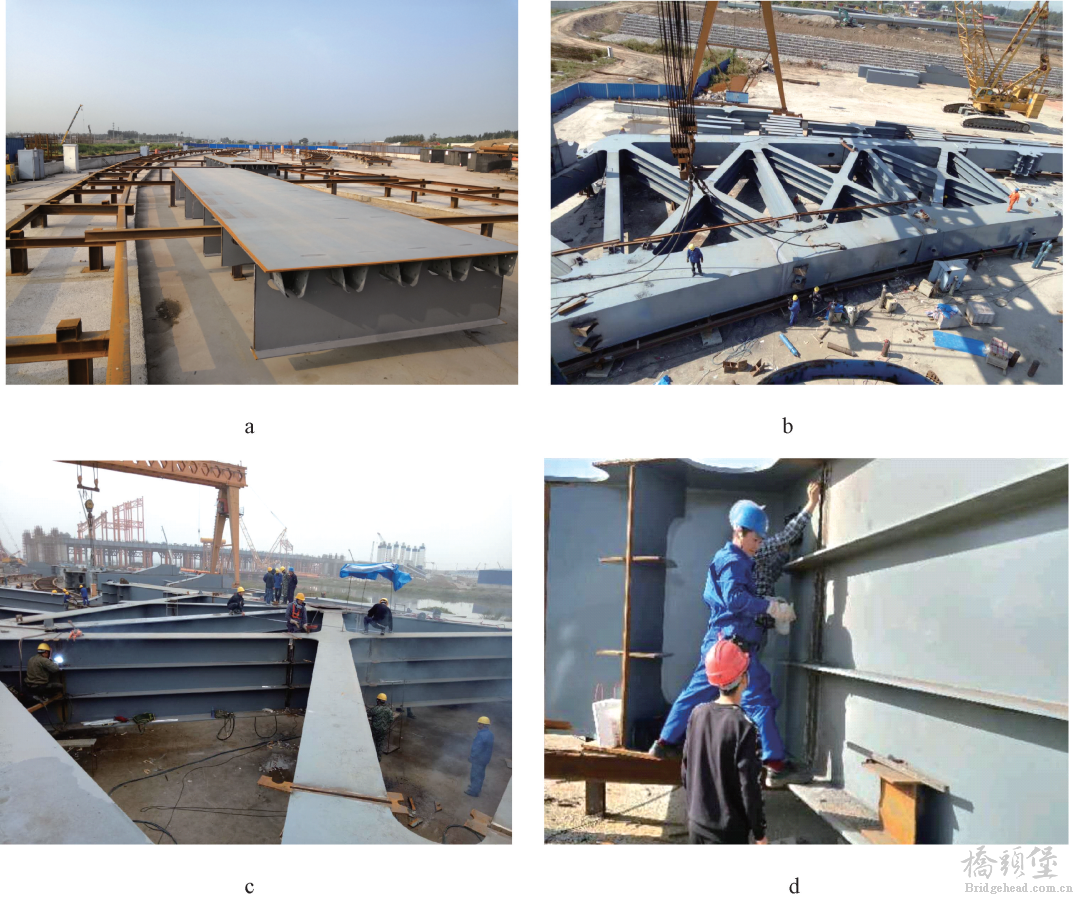

a—系梁节段安装; b—横梁单元安装; c—纵梁单元安装; d—中心桥面板安装。
+ C# Y1 ~4 q9 Q5 I) m6 X图15 钢梁安装施工
9 u: y/ d4 @$ _0 c9 z2 h4 I
& l( Q4 B$ |: V# Q( y
b5 \& R1 g) O# v' P. y; u) e8 z
4.2.2 拱肋安装2 K5 ]& N5 e: L2 g- L
拱肋桁片质量为74~158 t,采用650 t履带吊吊装,支架上设置导向限位装置及100 t千斤顶调整标高。
5 j/ V# e2 x/ K6 `: i+ Y7 _
- ~$ \. I& V( {) u
- b% H$ {/ _$ ?) g$ L4 z+ D
拱肋安装流程为拱肋安装支架施工→运输拱肋桁片→650 t履带吊机提升拱肋桁片→拱肋线形调整及施焊→拱肋跨中合龙。
" z# r8 W3 {8 T% r$ }3 {1 w. G
1 p% ?( B% T7 L; N安装前应对桥上安装支架进行全面验收,安装支架上的垫块标高应根据设计线形及预拱度要求精确计算,并通过全站仪测量控制。拱肋桁片在运输前需对开口位置进行临时加固处理,确保拱肋桁片运输及安装过程中不发生变形。拱肋吊装入位后,利用节段间的临时匹配件进行粗定位,测量拱肋桁片上下弦杆特征点的三维坐标,并根据监控指令调整拱肋各特征点位置精确入位。同时,为避免已安装拱肋桁片发生扭转,设置两道临时风撑以增强已安装拱肋桁片刚性及稳定性。拱肋安装过程见图16。
# }. \* n5 f; L( V' p9 |( w0 a; _$ i$ ?5 U+ m
, ^* v7 X- D4 A" ^
' ]( X$ }/ Q' A; O

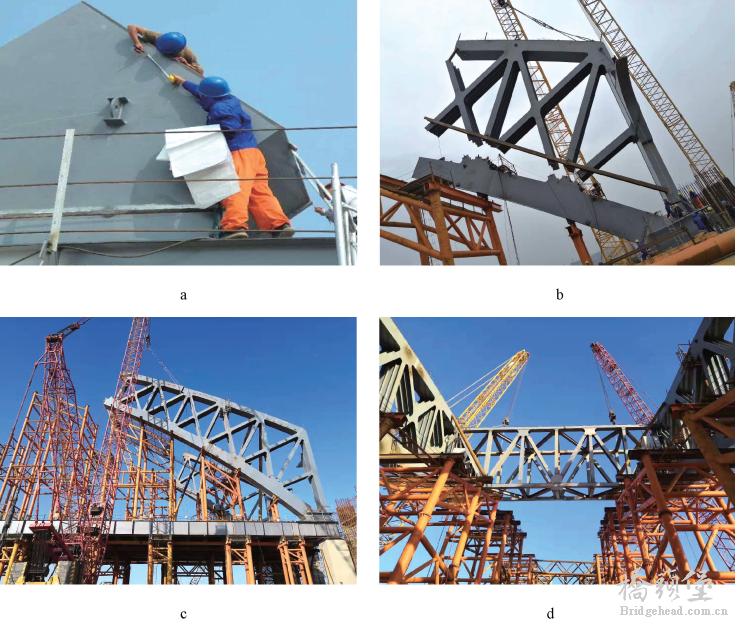

a—拱脚段安装检测; b—首段拱肋桁片安装; c—拱肋桁片安装; d—风撑安装。
4 m3 ?: R3 [+ J; M! }
图16 拱肋安装施工
, p3 @% ~8 Q o/ H
9 x. I6 x4 r+ m/ Q5 A! l1 S
: F |' u" k' |7 |4.3 高空作业防护措施
y0 ~) x, t' ?根据钢梁及拱肋结构特点,采取了以下高空作业防护措施(图17):
H K) U6 T' t" i2 s2 A# W0 j5 _ U
; l7 r1 O, ~. ^- {7 c" x& p3 \$ J L; Z: q
6 t+ |8 B% ]/ W$ ]: ja—钢梁安装平台; b—钢梁焊接平台; c—拱肋焊接平台; d—拱顶走道。
! w0 T' v0 U* _0 d
图17 高空作业防护措施
* y5 @8 q& Z: j' o0 z; V; q7 S+ V$ V
, N8 s, X* U2 w$ ~ k e, H: f1)利用钢梁支架分配梁作为支撑面,在分配梁上搭设钢跳板作为钢梁调整对位和焊接的平台。同时,在横梁间铺设长度为3.4 m的钢跳板作为焊接施工平台。
8 v2 j0 [8 r. f# ?* y
- `2 ?/ Y1 v- ^. i+ {' z
& K+ p9 d& b" y- z: v! j
2)设计制作专用施工爬梯作为拱肋焊接平台,爬梯在拱肋桁片安装就位后及时安装,并与拱肋支架立柱固接牢靠。
' q8 g) O, l/ R
7 L9 m! y, l$ o% T t2 b" `
% X+ o" q- g- s6 `0 F3)采用钢筋网片等材料制作拱顶防滑走道,确保施工人员在拱顶行走安全。
* w) F! _0 R% i3 x2 h; c9 t7 f; O5 F1 {1 J
0 o$ O2 A! l% w ?8 U: S" n- c6 f4 k" h# p* L, H" O" k9 M8 ]
4.4 检测结果
4 y( ?& a% j3 s9 C7 J3 ]9 W5 I# o) E通过研究采用了合理的钢梁、钢桁拱肋制作,安装方案及质量控制措施,确保了钢桁拱桥的制作、安装质量。经检测,各项点均满足相关标准要求,具体检测结果见表1、表2。
6 E j& S/ H* o/ E% A7 O2 Y
6 t! l# Q( j! s9 H: R. D% D3 X. q; M5 ~; p- Q0 R* Q* p! v( V2 n
表1 钢梁安装主要控制项点检测结果 mm
# ?4 S4 i# t* l* }( d
4 i0 y0 S7 z, l' }) F
* z6 @5 G9 z0 o( D/ N
3 W% l5 M6 r6 B# H* \5 T6 B7 S

表2 拱肋安装主要控制项点检测结果 mm
+ H8 {, C) o- l' H P7 l- I
6 O7 P2 f; T# @4 k
0 G5 |1 t; ]. V3 Y% G
2 b/ k( q- {& D1 }# n# V/ y5 P5 结束语
( v! v$ d) {9 R& l6 ]% c针对太原市晋阳大桥结构特点及制作、安装施工难点,经研究、比选采用了钢梁散拼安装、拱肋现场预拼及桁片制作的施工方案,确保了该桥的施工质量、降低了现场施工难度、提高了施工效率,并确保了高空作业安全,对同类项目有一定的借鉴意义。
0 R4 A% a9 @ z& s4 Q) p6 H' N
; @, L# W8 B9 f9 r
% w3 w3 D& H( r/ M+ B5 U5 C
来源:谭敏刚,李军平,车平,等.下承式钢桁拱桥制作安装技术[J]. 钢结构(中英文), 2021, 36(8): 42-49.
