天峨龙滩特大桥施工关键技术研发与应用进展

西子 发表于 2021-9-9 17:30:00 | 显示全部楼层 | 阅读模式
8 i. N. y, A# C  ~* Q6 Z4 D; m% }

/ S" e8 s, B8 i3 b) J7 C. `
' B$ U7 j, m5 A9 b. u4 S5 n蜿蜒的红水河从广西壮族自治区河池市天峨县缓缓流过,碧波如镜。在静谧的河水之上,一座大桥犹如飞虹,跨越“雄关漫道”,连起两岸青山。* ]" B/ ^/ b! Q
; K6 Z7 Q- ^# w  X6 O9 \1 @# ~& i! i

8 a% }; w$ e$ u, D/ E, B天峨龙滩特大桥是南丹至天峨下老高速公路的控制性工程,大桥位于河池市天峨县境内,跨越龙滩库区,距离龙滩水电站上游6公里处。天峨龙滩特大桥全长2488.55m,其中主桥长624m,采用上承式劲性骨架混凝土拱桥方案,计算跨径600m,桥面总宽24.5m,桥面主梁为12×40m预制T梁。两岸拱座均为明挖扩大基础,主桥拱肋节段采用缆索吊装斜拉扣挂工艺施工。主、扣塔采用分离式设计,吊塔安装于4#、7#主墩0#块上,扣塔安装于5#、6#主墩0#块上。
$ \5 {; ^& P; |7 `8 e1 C) V6 u* ^! {

( S& `6 t- h# Q南丹岸左幅引桥为(4×40m)先简支后连续混凝土T梁+(72+135+72m)预应力混凝土连续刚构桥;下老岸左幅引桥分为左幅1#引桥和左幅2#引桥,其中左幅1#引桥为(72+135+72m)预应力混凝土连续刚构桥+3×(4×40m)先简支后连续混凝土T梁,左幅2#引桥为(3×40m)先简支后连续混凝土T梁+(76.5+143+143+76.5)m预应力混凝土连续刚构+2×(3×40m)先简支后连续混凝土T梁。南丹岸右幅引桥为(3×40m)先简支后连续混凝土T梁+(72+135+72m)预应力混凝土连续刚构桥,下老岸右幅引桥为(72+135+72m)预应力混凝土连续刚构桥+4×(4×40m)先简支后连续混凝土T梁+(76.5+143+143+76.5)m预应力混凝土连续刚构+2×(3×40m)先简支后连续混凝土T梁。
" M" {5 n9 C" S: ^
$ E0 f" [6 {7 ?7 n3 _" S9 `( ]* n+ C5 g) R) k% |+ b* M9 N: G
制约超大跨径拱桥施工的关键因素
9 y4 D3 V8 E4 C8 Z4 N/ m
; j- o# [3 @* g4 o' b2 Q6 r2 I6 I0 s6 q. G
施工组织管理
  @; H2 E, m6 A+ ]' D

% s3 q8 R$ R0 P) l) `/ z
2 w) V7 q- K+ m8 M( [天峨龙滩特大桥桥址处于复杂陡峭山区,且位于龙滩自然保护区,施工工作面狭小,巨型古滑坡体、破碎的强风化泥质砂岩、顺层坡、局部裂隙发育等复杂地质情况给施工带来极大困难。结合实际现场情况,开展施工组织管理方案编制,在多方案比选的基础上确定,力求方案最优。' y8 W& o% }+ ?

% A# N9 D& ~+ Y3 J! w# o# M' P2 P/ x
针对场站划分建设、桩基、承台、连续刚构梁、T梁等一般分项工程,以及拱座基础施工,大体积混凝土浇筑,主拱肋梁制造、运输、安装,缆索吊装斜拉扣挂系统,管内混凝土灌注,拱肋外包混凝土浇筑等六大施工重难点进行了分析研究。同时,考虑工期、经济性、安全性等方面,结合人员、材料、机械等资源配置,提出一套合理科学可行的施组方案。
0 c+ A7 z! M, C( R% x2 v/ v9 r& a5 o: }

( f- t" w. ~6 N' u+ A
基础施工
1 f& g2 I2 L: {: D5 S; I/ u
1 P+ E, e' Y4 q; V. o& y
8 w' o2 M8 F& m% ?% U% ^
针对拱座基础地基存在破碎的强风化泥质砂岩、顺层坡、局部裂隙发育等不良地质情况,研究基底注浆等创新技术。并且,开展大型基础快速施工技术研究,建立“勘察、设计、施工、监测”成套信息化施工关键技术系统。同时,针对拱座基础大体积混凝土易开裂问题,采用大掺量粉煤灰及水化热调控技术,制备了低温升抗裂大体积混凝土。在此基础上,采用数值仿真模拟和现场监测手段,对大体积混凝土浇筑过程中的混凝土温升规律进行研究,提出有效温控措施。  }6 m' `- |. R9 X9 s
- `" h' l0 P" X( H( k# t
4 W! J! T; P& D+ y/ m
钢管拱桁加工与制作
, h$ M' B8 `. E* W6 i, Y: P
. p9 b, b+ q% C  _% j1 T

! b0 \: x! C. ?$ T0 O超大跨径钢管混凝土劲性骨架加工制造的特点:制造周期长、工序多、累积误差大;材料级别高,结构分段焊接制造,焊接变形导致装配过程更加复杂且变形校正难度大;结构尺寸大、制造精度要求高;零部件形状尺寸多样,单元件的安装具有方向性,结构配套难度大。综合上述特点,600m级跨径的劲性骨架拱桥,劲性骨架的加工制造显得尤为重要。然而零部件加工误差累积、零部件安装误差累积、焊接变形累积、劲性骨架在受力之后的形变等各方面因素,影响着劲性骨架的精确合龙以及结构的安全。针对以上问题,有必要对各零部件的精确加工制造、各零部件的精确装配安装、焊接质量与焊接变形控制、拱肋线形控制等展开深入研究。2 q4 F/ |& K( c0 U. F/ z
, J* d. L) h! K  h% A. p. `

5 q2 G! N  T# ?  U+ X

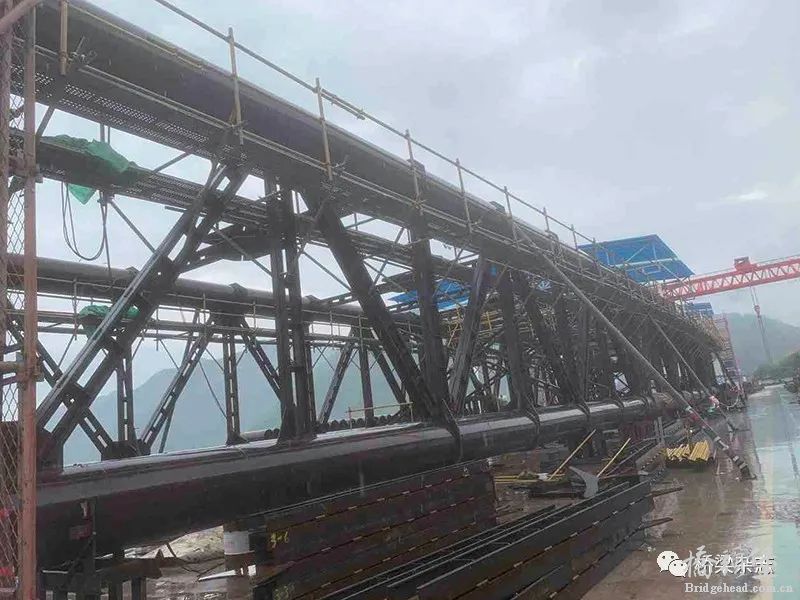

600m跨径钢管拱桁的安装
1 S3 u: r0 j0 C8 M7 x1 ?  I$ E
- g7 b) O1 h/ {: ?% Z  P5 _
0 \/ p1 E$ A3 n% |& c: P: K8 V+ X
大桥位于天峨县龙滩自然保护区,两端坡高山陡,由于桥位水深达100多米,且主桥矢高125m,所以主桥劲性骨架安装采用悬臂拼装技术。考虑到外包混凝土施工,在拱肋安装时将底板模板以及钢筋一同与拱肋节段起吊安装,施工难度大,需要针对性的进行研究。
( N5 G8 b  ?$ S9 `4 b8 S/ j9 b; S* H4 K4 _

2 o5 i5 w  ^4 g. M2 r8 r+ i1.缆索吊运系统
& F& N5 _$ ~5 M( _( U2 ~针对桥位区域地形陡峭,围绕600m跨径钢管劲性骨架顺利吊装进行系统研究设计,天峨龙滩特大桥共48个节段,其中节段最长为30.5m,最重为169t。为顺利将拱肋节段起吊到指定位置安装,结合现场地形以及桥梁自身特点,对缆索吊运系统的总体布置进行研究,确定系统的起重能力、吊塔位置、地锚位置及形式等等,从而解决拱肋吊装问题。
3 M- Y/ W% O/ f, }; B* P3 }" [; F3 h/ i' M4 z" z7 }* C/ D
7 \" Y5 U: P( ^0 M6 R9 c1 W% ?
2.斜拉扣挂系统9 C0 r) f& d2 J0 D4 |) G/ _
由于现场地形限制,大桥无法实现吊扣合一的布置,因此还需针对斜拉扣挂系统进行设计,研究确定扣索张拉端、锚固端以及扣塔位置及构造,并通过计算,确定扣索根数及张拉力,从而确定扣地锚的布置,实现拱肋节段的安装和固定。
) E" z( G0 g3 H' l9 b% Q- L5 D' _& ~+ L
1 ~0 e+ ]. k# L
提出“桩基承台+超长锚索”扣地锚组合体系,总结出一套巨型古滑坡堆积体中超长锚索的施工工艺。在保证承台水平力控制的前提下,提出合理科学的扣挂施工工序,建立一套完整的“桩基承台+超长锚索”组合式扣地锚施工技术。
9 h% Y0 I7 D# J7 Y  u/ `
) j2 G* J# V8 M$ y' J' M% }# R( Z
( [( E5 r2 F/ \4 X3.拱肋悬臂快速拼装技术
& M0 x- y9 j$ T, ^% Z0 q为实现拱肋快速安装,采用悬臂拼装技术,通过对拱肋安装过程进行研究,优化运输、吊装以及施工,实现一天完成一个节段的安装,提高施工效率。, O1 F9 u5 t* j- ]* I
( D# y; S3 b3 q4 O3 }+ N7 }% K9 ]
: G9 a2 S. I( `, L
4.索塔位移控制技术% u5 r/ i0 H, u) o/ u5 Q0 \
天峨龙滩特大桥采用装配式重型塔架,在拱肋安装过程中,由于主索、扣索前后角度不同,使塔架产生位移,影响塔架的稳定性、安全性以及拱肋安装质量。为解决以上问题,对塔架位移控制技术进行研究,将塔架位移控制在安全范围内。
4 v1 f0 z) _' g. a+ I+ Y6 [& T4 j6 e0 \! T* `" D3 k
! M6 {, |' O; D9 T+ w3 J5 S
5.拱桁线形控制方法# J- y3 I/ p- @, L: V+ y0 N
为提高拱肋安装效率和施工质量,对拱肋线形的有效控制进行研究,通过建立有限元模型,以拱肋在整个安装过程中张拉一次为原则进行计算,解决大跨径拱桥施工过程中存在的扣索索力均匀性较差、线形调整繁琐、线形偏差较大等问题。% B. l. D; S# a+ q$ E) k; \. D

5 e4 ^% Q1 o3 V1 a* J; X" ]
( E3 G. P2 Y' o5 [- v6.拱肋抗风研究! c( D2 @" E) Q0 Q+ H+ C
在拱肋吊装期间,风速以及风向对拱肋节段的安装具有较大的影响,通过对拱肋安装顺序,拱脚封铰时机的选择进行研究,减小风对系统的影响,提高系统可控性和安全性。* i0 N8 v' S. S. u' }# j8 [" r

1 W0 R& F2 V9 ]" \% S$ g% q$ n/ m. C8 Y4 y1 I+ T8 a2 V
外包混凝土浇筑

+ G: W- q  P  s4 V! v
' c& R' \! Y: c
) J' H0 h) ]0 s7 A天峨龙滩特大桥劲性骨架拱肋节段的顺利合龙,仅拉开了大桥重难点建设的序幕,外包混凝土的施工,将主宰大桥建设的成败。大桥拱顶径向截面高8m,拱脚劲性截面高12m,拱肋合龙后,需将2.6万m3的混凝土外包在拱肋包裹,形成大桥最终的受力主体。大跨径外包混凝土的最大难点是:不均衡的加载致使结构失稳或混凝土开裂,以及如何进行高空施工这两个问题。针对这些问题,将从两个方面研发了外包混凝土多环多段浇筑工艺及装备。
% e  w0 N: J' w7 I( P& i& U1 R
7 G, I9 v( `) T& x
' b8 l! J, x6 V/ f3 t一方面研发多环多段浇筑工艺,解决不均衡加载引起的混凝土开裂问题。工艺研发的总体思路为:竖向分环,减小加载的荷载,利用已浇筑环的强度,增加降低骨架的受力,提高安全储备;纵向分段,分析拱肋受力控制点的影响线,以相互平衡为原则确定各分段的浇筑顺序,必要时,增设调载索进行调控,控制结构的瞬时应力,实现外包混凝土的安全浇筑。
$ d* L2 ]* j* x1 a. x4 Y! k6 L0 y% D2 U' d* \
3 p  _# K( d" B( k
另一方面研发外包混凝土模架装备,解决高空倾斜施工混凝土等难题。装备研发的思路为:以高空作业地面化为原则,底模在拱肋吊装节段同时安装,减少高空作业量。拱肋为变截面,以外包混凝土施工段为单元,设计易于安拆、调整的模板单元,确定模板的吊运移动路径,再结合设计悬吊式组合式脚手架,解决高空作业施工作业平台问题。" i' [% e2 d: L. _* p1 d/ v$ }0 {
; F4 g1 z' s: m7 H6 J
6 n" Y, n2 ?4 y& {' G% j
外包混凝土多环多段浇筑工艺及装备,是天峨龙滩特大桥主要受力结构施工成败的关键,工艺的创新及装备的研制,将大大促进大桥的高质量建设。同时,采用自动化监测技术,对三万立方米外包混凝土浇筑过程拱桁变形进行监测,揭示其内力变形规律,并提出相应的控制措施。
0 c% L/ a" I% T9 D0 ]4 F9 N- T% p
, A/ @( J9 q0 x' t1 X. @5 c" s! A9 ?' [
关键技术的应用新进展1 \) Y* P3 U/ p( z7 v

3 k8 U* U7 V' X5 @( I  D' H
; r6 g1 E5 `) {
超大跨径拱桥基础的施工控制
: X: w! ?8 a. [* {: [& z

7 D2 Y4 a* z5 k0 _+ [6 u+ _) [, K- c3 T. m
南丹岸一侧的浇筑材料为C30混凝土;方量为16805.5m3;下老岸一侧的拱座、基础浇筑材料分别为C40、C30混凝土,拱座基础总浇筑方量为23380.0m3,拱座总浇筑方量为9267.0m3,均采用分层浇筑施工工艺。
/ U# u' ?1 n, s! U. g( e8 e/ k9 j7 b& d2 r: B

3 m2 A. K% A1 O

: N5 J& U& F7 c! |8 k  c图1 两岸拱座结构形式' A* m' B: S' f0 W' \: c3 K' P
1 k" T: m6 I" \. y& I1 @: U

' w1 y) [& T( L大体积混凝土温度控制,首先需要优化配合比设计,增加矿物材料、粉煤灰,减少水泥用量;加入内养生剂,控制混凝土水化热的过程;其次,加强原材温度控制,提前备料,现场设置水泥中转存放仓,提前备水泥,降低拌和时水泥温度。* z. u# d! e8 a; k7 G# \6 F

3 F) A7 R4 I# B& A& C% A

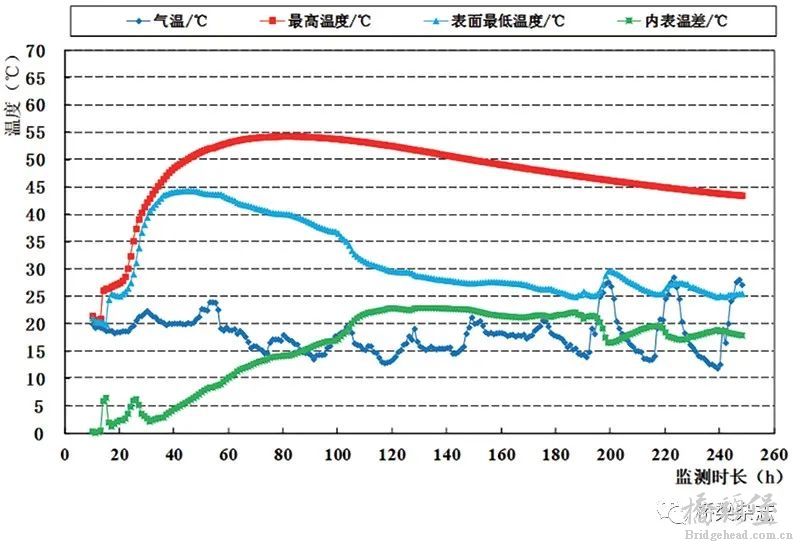

6 o0 @6 K6 s  S& B采用数值仿真模拟和现场监测手段,对大体积混凝土浇筑过程中的混凝土温升规律进行研究,实施过程有效温控。以南丹岸拱座为例,如图2所示。* [# j( u0 ~" l

9 }% h: \; z0 z" `: t! e/ b! Q
: q1 \$ j( p/ U0 r; t$ @- A# R
(a)南丹岸拱座温度数值模拟
9 V1 N2 }1 q' u! @

9 P5 _# C4 F( q* I, s+ O# W2 I(b)浇筑过程中温度变化曲线0 _9 i4 w- }8 s' k2 a/ w
图2 南丹岸拱座大体积混凝土温控措施0 H3 s' H* g9 X5 i9 i0 C. A8 U: `' z
- {* S/ ]' m& _! K" F. O0 r% t0 K
(a)南丹岸拱座
: f2 U& S' a7 r. M$ v
7 n$ l, k, q. ]2 e4 ]" Z" h4 O
(b)下老岸拱座
$ Q; F5 L6 n: B( F图3 两岸拱座浇筑完成
" K2 b, ~8 T  r7 H+ V0 Z4 H' {; M3 b/ D" e. \2 {/ `, `

, R9 X# A' z6 }5 t  ~3 E/ K  k9 k
精确加工制造钢管拱桁

! j% M( f) J, z8 \/ y8 b1 b
8 y, J. w2 y6 U% G! }; o, |2 O0 H2 S
; P0 u  o2 W5 N采用“筒节→单元件→片装→卧拼装”的施工工序进行节段加工,然后进行“1+3”的卧式耦合进行总装预拼。对各零部件的精确加工制造、各零部件的精确装配安装、焊接质量与焊接变形控制、拱肋线形控制等进行严格把控。8 N4 r  U, O9 Y. `0 s

. E8 m! E1 v- d+ W. B! t. V# @6 E& ?0 e* Y2 P9 c

) o. e) f3 F# ^9 Q8 I7 J* R$ a- U(a)筒节
! U- |  a" h6 h: ~

6 ?$ w/ `+ ~! n* {(b)单元件+ z/ E4 V& u1 K4 Z% f- Q$ V+ w/ ?

. e2 F" d& b" P$ g( [! a2 S(c)片装& Y6 v. h2 A+ P6 G+ o8 _
0 ~6 Y0 `- q7 @* J6 L7 r6 L8 ]
(d)卧拼装
( {; i6 Z. Y1 s. e0 I' M$ `
两岸主墩施工
& v# @& d; R% W  p; [5 D( r

7 o0 S; V! n5 ~+ C/ C8 x( r9 s- ^" q+ m! ]7 [0 s1 T
4#~7#主墩高度分别为77.04m、116.26m、116.26m、75.04m,吊塔安装于4#、7#主墩0#块以上,扣塔安装于5#、6#主墩0#块以上。' k$ ^0 N6 v. d; b: |' o. d

# F) p2 U- W, m7 B/ |' l% g  i8 Y* W8 w* _' [1 t& g, h
# e& |% I( Q2 m; z" K# M8 {
(a)南丹岸4#、5#墩
9 B+ X) T5 k9 `' A+ @$ E% K4 H' h

/ p3 w: M  F4 l+ m5 O(b)下老岸6#、7#墩' h' V7 X' d: a5 Q* C; F4 d
图5  4#~7#主墩进展情况
6 ?  z: N' _+ C* w8 N. P$ i2 K% `# ^7 z

  X, W( l; p' ^/ k7 l天峨龙滩特大桥计算跨径达到600m,是世界上跨度最大的拱桥。从1980年主跨390m的克罗地亚克尔克大桥建成,到1997年主跨420m的重庆万州长江大桥建成,再到2016年主跨445米的沪昆高铁北盘江特大桥(已建成最大跨径的劲性骨架混凝土拱桥)建成,混凝土拱桥跨径增大55米足足用了接近36年。按照同类拱桥跨径增大的速率,天峨龙滩特大桥不仅仅是世界最大跨径的拱桥,更将成就混凝土拱桥的“百年跨越”,然而实现“百年跨越”更需“百倍钻研”。从施工角度来看,大桥建设条件差、工期紧、跨度大、施工工序复杂,在施工组织、加工安装控制精度等方面提出了前所未有的挑战,建设过程新材料、施工控制措施效果仍有待多方面验证。$ b* P# Z% d( Y

% B( |; U  g$ {6 x- i# N7 S, g/ q5 u0 k4 a' ]9 _
针对特大桥施工过程中的重难点进行分析,研究相对于的施工技术,建立一整套600m跨劲性骨架混凝土拱桥的建造关键技术,确保特大桥安全、高质量的建成。同时将极大推动世界拱桥建设技术的发展,为我国在山区修建铁路、公路、国家战略工程川藏铁路、中国——东盟通道建设提供重要支撑。
/ U, @; M/ `% a; C6 t3 c! ~4 K, ?- r7 I: o

) }2 V2 V1 L; z$ H8 \9 b$ k9 [

: i. D$ {; a- c0 [( d- {3 B- R
, w, h8 ^  Z3 ^, r3 f( h
本文刊载 / 《桥梁》杂志- |1 d6 |3 d6 l( \
2021年 第3期 总第101期% G3 ~) E6 t% W+ O& w- W* b
作者 / 侯凯文 罗小斌
+ d' q4 w7 ^# M/ c: _; p8 Q作者单位
# ]  D* T  f/ W广西路桥工程集团有限公司
- l: c( G0 U/ H" o! U; k南丹至天峨下老高速天峨龙滩特大桥项目经理部6 G; k3 v& b# f  j4 s
