宜昌庙嘴长江大桥工程简报(第十三至十六期 )

redflag 发表于 2014-7-24 22:42:18 | 显示全部楼层 | 阅读模式
第十三期   (总第13期)
    地址:江南大道87号           邮编:443000            2014年2月18日
──────────────────────────────────────────────────────────────────────────────────────────────
──────────────────────────────────────────────────────────────────────────────────────────────
& W+ Y$ k, v# A1 H; ?3 Q1 f

8 W8 {$ Q2 |8 _3 i+ X! A' U: o4 A* {

' S! z+ P3 [" P* P✪项目进展
& C2 a$ E  M" G
★ 大江桥:江南侧主塔上、下游均完成93.65米;锚碇锚梁、锚杆安装完成,基础四浇筑完成。西坝侧主塔上、下游均完成93米;锚碇土石方开挖4.5万方。
★ 三江桥:西坝侧主塔下塔柱完成,0#段支架预压完成。江北侧主塔下塔柱完成;引桥桩基完成69根,承台完成5个。
★ 大桥目前完成总投资约10亿元,形象进度达到32%。
% G" r& z5 s7 f" r. r$ B4 @
, `% J# P# `4 b) }- w$ s

! H+ y5 F5 A* Y" ?2 s

. r. ^2 O! S% p  o9 K4 J
4 g& j: C0 B/ t/ i. F
; q# o* b1 p9 i

3 S8 z+ t) s1 E! s0 [! P  q0 t

! @- Q9 @3 `- V5 k
✪重点报道
★ 国务院三峡办党组副书记、副主任卢纯视察庙嘴长江大桥工程
# b. g* e4 h: |" G

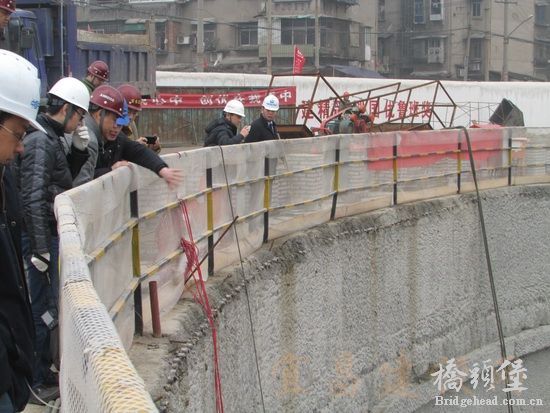

   1月18日,国务院三峡办党组副书记、副主任卢纯一行视察了庙嘴长江大桥工程。在施工现场,卢纯详细了解了宜昌新区建设的发展规划及庙嘴长江大桥项目的基本概况、建设计划及目前进度。
) |9 F3 R6 n$ O7 R% [5 x3 ~
2011年5月,宜昌市庙嘴长江大桥项目被纳入《三峡后续工作规划》,并在规划中预列6亿元建设补助资金。
★ 省委常委、市委书记黄楚平一行调研庙嘴长江大桥工程
1 \! H3 M5 [6 w( t. {- y# I* o4 U
2月8日,省委常委、市委书记黄楚平调研庙嘴长江大桥工程,市委副书记、市长马旭明,市委常委、副市长毛传强等陪同调研。在大江桥西坝施工现场黄楚平在了解了大桥的建设情况后给与充分肯定。他说,庙嘴长江大桥是新区的控制性节点工程,一定要发扬龙马精神,一马当先,快马加鞭,带动新区开创万马奔腾的新局面。
★ 庙嘴长江大桥江北引线工程首个墩身浇筑完成
1月22日,江北引线工程首个墩身浇筑完成,共浇筑21方。江北引线桥墩共71个,设计采用花瓶形桥墩,墩身带圆倒角实心墩,墩身标准段浇筑采用翻模施工,浇筑高度拟定为6米一节,较低墩柱可一次浇筑,较高墩柱标准墩分为2仓,花瓶型托盘顶帽采用单独一次浇筑。
★ 江南侧引线工程首个承台完成混凝土浇筑6 V  P# y* ^6 v5 v4 X5 E8 t

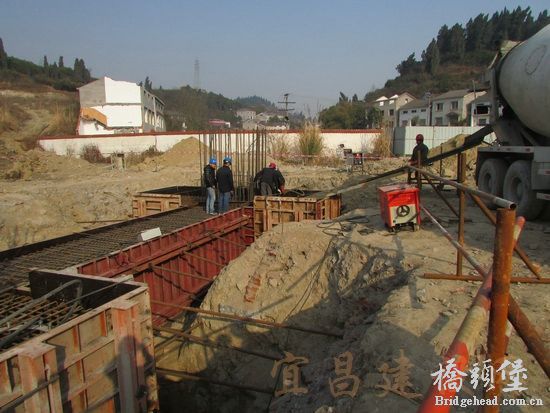

1月21日,江南侧引线工程首个承台完成混凝土浇筑。江南侧引线工程承台呈哑铃型,包含两个小承台和一个系梁。小承台尺寸为6.8m×2.6m×3.0m,系梁尺寸为7.4m×2.0m×3.0m。承台现场施工为整体浇筑。
★ 三江桥西坝侧主梁0#块支架搭设完成

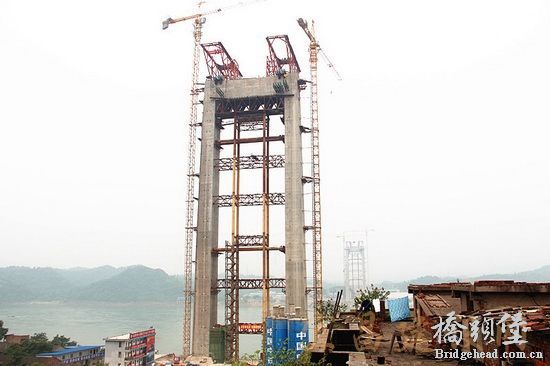

  1月21日,三江桥西坝侧主梁0#块支架搭设完成。三江桥西坝侧SJ3#高塔塔高109米,采用塔墩梁全固结,0#块主梁起到承上启下的作用,连接上塔柱和下塔柱。西坝侧0#块截面为从边跨向中跨方向由单箱七室渐变为单箱五室的预应力砼结构
★ 庙嘴长江大桥钢-混凝土结合梁(钢梁部分)及部分钢结构建设-移交开标会举行
1月23日,庙嘴长江大桥钢-混凝土结合梁(钢梁部分)及部分钢结构建设-移交开标会在市行政服务中心举行
★ 庙嘴长江大桥主缆、吊索及斜拉索制造与加工开标会举行
  1月24日,庙嘴长江大桥主缆、吊索及斜拉索制造与加工开标会在市行政服务中心举行。
★ 指挥部、质安站联合组织节前安全专项检查 : Q: j( a# |' i, I* O/ E* @1 X% d

" Z; C' e! c7 L1 \" i+ u5 y8 q
1月8日,指挥部、市质量安全监督站联合对庙嘴长江大桥监理单位及各施工单位进行了春节前安全专项检查,主要对塔吊、升降电梯、深基坑防护、脚手架搭设、施工用电、安全防护用品、安全教育培训等内容进行检查,并就春节期间的安全管理工作以及节后复工条件提出了相关要求
★ 庙嘴长江大桥建设投资有限公司组织召开2013年度总结表彰大会
为表彰先进、总结经验,进一步促进大桥建设工作,1月18日,庙嘴长江大桥公司在市城投11楼会议室举行2013年度总结表彰大会,市住建委主任张立新、市城投公司总经理及各参建单位代表参加。

. w* `: G: {: `
会上,各参建单位对2013全年工作进行了总结,并对中铁大桥勘测设计院集团有限公司等五家优秀单位和刘玉峰等七名优秀个人予以表彰。
+ {0 [. V1 W3 @5 l( w  P! g+ s9 v
此外,在1月20日市城投公司2013年度总结会上,庙嘴大桥公司荣获先进集体。1月24日,市住建委2013年度“三服务明星”表彰会上,大桥办获得三服务明星科室,袁庆华获得三服务明星个人
★ 大桥公司举行2014年新闻媒体见面会
  1月10日,庙嘴长江大桥建设投资有限公司举行2014年新闻媒体见面会,宜昌主流媒体三峡日报、三峡电视台、三峡晚报、三峡商报、中国宜昌网等单位参加,见面会上就庙嘴长江大桥及伍家岗长江大桥工程,目前的进展情况及2014年的工作计划进行了详细的介绍,并在现场就市民关心的问题进行了相应的解答
★  大桥公司员工家属参观庙嘴长江大桥工程
1月20日,庙嘴长江大桥建设投资有限公司组织员工家属参观大桥工程,家属们通过观看专题片及施工现场参观,了解了大桥的意义、特点及目前的进展情况,并纷纷表示一定要支持大桥的建设工作。
✪工地传真

9 ^4 n+ M1 Q: c- b3 M

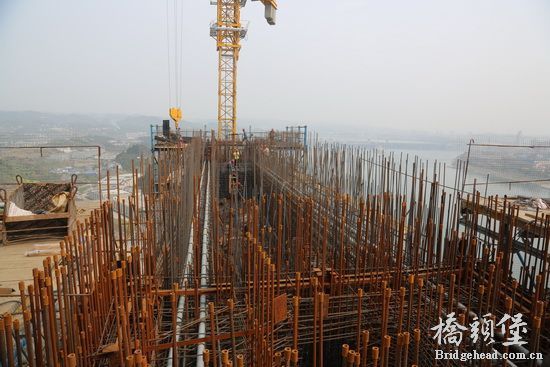

★ 大江桥江南侧主塔施工现场。(拍摄时间2014年1月20日)
★ 大江桥西坝锚碇施工现场。(拍摄时间2014年1月20日)

0 S( e5 O% m! B8 X6 J3 R✪庙嘴长江大桥《大事记》
6 M( ~+ @7 F% O) l- [; i
1、2014年1月8日,指挥部、市质量安全监督站联合对庙嘴长江大桥监理单位及各施工单位进行了春节前安全专项检查。
2、2014年1月10日,庙嘴长江大桥建设投资有限公司组织举行2014年新闻媒体见面会。
3、2014年1月18日,国务院三峡办党组副书记、副主任卢纯一行视察庙嘴长江大桥工程。
4、2014年1月18日,庙嘴长江大桥建设投资有限公司组织召开2013年度总结表彰大会。
5、2014年1月21日,庙嘴长江大桥江南侧引线工程首个承台完成混凝土浇筑。
6、2014年1月21日,三江桥西坝侧主梁0#块支架搭设完成。
7、2014年1月22日,庙嘴长江大桥江北引线工程首个墩身浇筑完成。
8、2014年1月23日,庙嘴长江大桥钢-混凝土结合梁(钢梁部分)及部分钢结构建设-移交开标会举行。
9、2014年1月24日,庙嘴长江大桥主缆、吊索及斜拉索制造与加工开标会举行。
10、2014年2月8日,省委常委、市委书记黄楚平,市委副书记、市长马旭明等一行调研庙嘴长江大桥工程。

; C/ ~1 S! @& o- B0 e
精彩评论倒序浏览

7004查看3评论

redflag 发表于 2014-7-24 22:44:42

RE: 宜昌庙嘴长江大桥工程简报(第十四期 )

    第十四期   (共14期)    地址:江南大道87号   邮编:443000   2014年3月31日
; A- f8 R( y# g2 g: H
──────────────────────────────────────────────────────────────────────────────────────────────7 ^9 P0 s0 ~' O% k* h& m) P
──────────────────────────────────────────────────────────────────────────────────────────────
✪项目进展8 r8 x9 F+ n! x8 b

$ g! M  o- N; E* C; E' t! T
) ~( _6 z: u) X+ ?
★ 庙嘴长江大桥:大江桥:江南、西坝两侧主塔均完成98米;江南锚碇锚梁、锚杆安装完成,西坝锚碇土石方开挖完成,底板首次混凝土浇筑完成。 ( Z8 A+ T6 {4 E9 Z! c/ S9 K9 `
       三江桥:西坝侧主塔下塔柱完成,0#段钢筋绑扎基本完成。江北侧主塔下塔柱完成,正进行0#段支架安装准备工作;引桥桩基累计完成88根,承台累计完成10个,墩身累计完成4个。- t+ F; J3 r4 \3 }3 T

大桥目前完成总投资约12亿元,形象进度达到43%。 1 Z) a+ ]' k2 o8 |2 o
★ 伍家岗长江大桥:前期23项重要审批及专题中,已完成18项,设计方案评审已完成。
✪重点报道
★ 市人大常委会副主任、民盟宜昌市委主委陈和春一行调研庙嘴长江大桥工程$ v) X; l7 D# }2 F1 l
   3月14日,市人大常委会副主任、民盟宜昌市委主委陈和春带领市民盟代表20余人调研庙嘴长江大桥工程。在大江桥点军侧施工现场,陈和春详细了解了庙嘴长江大桥项目的基本概况、建设计划及目前进度
★ 省建协安全文明施工现场创建检查组检查庙嘴长江大桥工程

8 q/ l3 X( e. ^6 B- I0 z
3月18日,省建筑业协会安全文明施工现场创建检查组对庙嘴长江大桥工地进行了检查,检查组对安全文明施工现场创建评奖的具体内容、级别、申报程序和有关要求进行了详细阐述,并就检查中现场的不足提出了相关要求。
★ 宜昌伍家岗长江大桥设计方案征集评审会举行
3月25日,宜昌伍家岗长江大桥设计方案征集评审会在桃花岭举行,由中国工程院院士王景全、中国工程勘察设计大师车宇琳等专家组成评审委员会,对国内9家知名设计单位的大桥设计方案进行了为期两天的评审,专家委员会通过现场踏勘、听取应征单位汇报、查阅相关资料等方式最终形成了统一的意见。
★ 伍家岗长江大桥举行中华鲟专题复审
  G$ x5 _4 R8 N" ]% V  e8 G- I
3月20日,湖北省水产局在武汉市组织有关专家对《宜昌市伍家岗长江大桥项目对长江湖北宜昌中华鲟自然保护区影响专题评价报告》进行了复审。专家组认为《评价报告》评价目的明确,基础资料翔实,内容全面,编制规范,生态保护措施可行,评价结论总体可信。

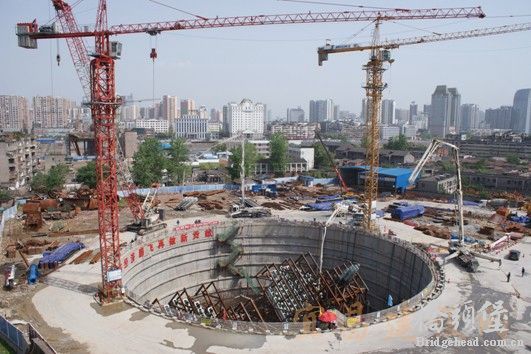

★ 大江桥西坝锚碇首次大体积混凝土浇筑完成

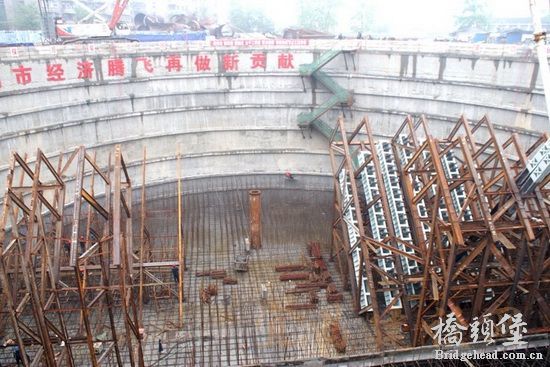

3月27日14时38分,庙嘴长江大桥西坝锚碇进行首次大体积混凝土浇筑,经过17个小时共灌注混凝土1468方。西坝侧锚碇基础采用外径60米,墙厚1.2米的圆形地下连续墙加内衬的支护形式,总开挖深度约为21.40米,开挖土方量达到6万立方米,整个基坑混凝土浇灌量达6.6万立方米。
★ 大江桥猫道设计方案评审会举行
3月27日,庙嘴长江大桥大江桥猫道设计方案评审会在武大学术交流中心举行,市审计局、质安站、各参建单位代表及特邀专家参加会议。会上就猫道抗风稳定性验算、专项安全方案编制、牵引索过江、猫道架设施工组织设计等方面进行了讨论,最后要求编制单位严格按照评审意见及时进行修改
★ 大桥办一行前往夷陵长江大桥对水中墩增设防撞措施施工进行现场观摩
  3月5日,大桥办组织相关人员前往夷陵长江大桥对水中墩增设防撞措施施工进行现场观摩学习,在夷陵长江大桥公司管养部负责人带领下就防撞措施设计方案、施工方案、安全防护措施、质量控制措施等方面进行了详细了解学习。
★ 中铁大桥局庙嘴长江大桥项目部获中铁“红旗项目部”称号、总工陈国祥荣获“建桥楷模”
7 |4 x0 P7 q+ a; D, u' F4 ]5 f
8 {( Y  v& S4 a- `- v
20140401170636670.jpg 20140401170642723.jpg
近日,中国中铁股份有限公司表彰了一批“项目班子坚强、项目管理规范、项目效益突出、项目党建活跃、项目形象良好”的优秀工程项目部,其中,中铁大桥局宜昌庙嘴长江大桥项目部荣获“红旗项目部”称号。此外,在中铁大桥局集团公司第二届“建桥楷模”评选中,中铁大桥局庙嘴长江大桥项目部总工陈国祥荣获“建桥楷模”称号
' C& k2 S% o8 r4 Q3 g: {
✪工地传真
7 Q$ E6 F  `) d1 G' _2 P  A

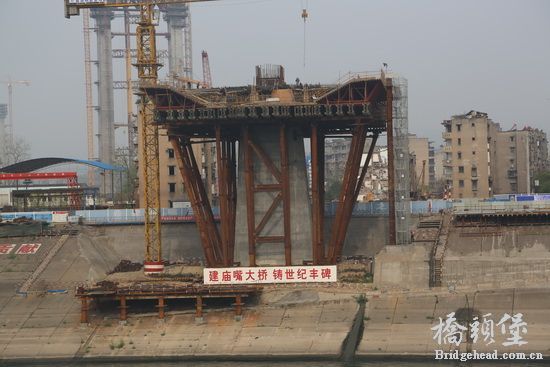

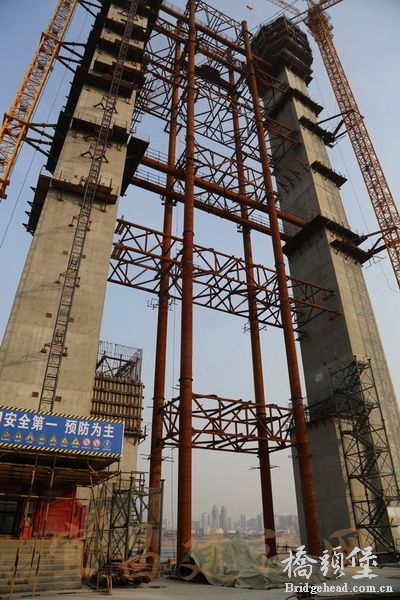

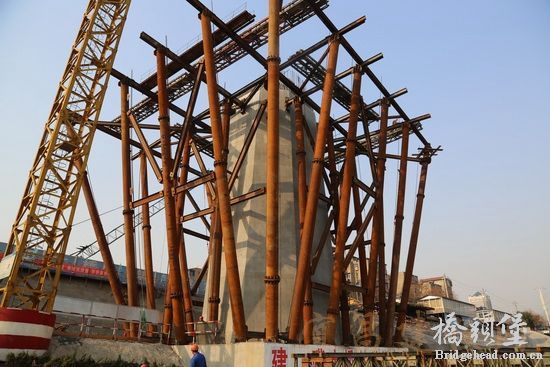

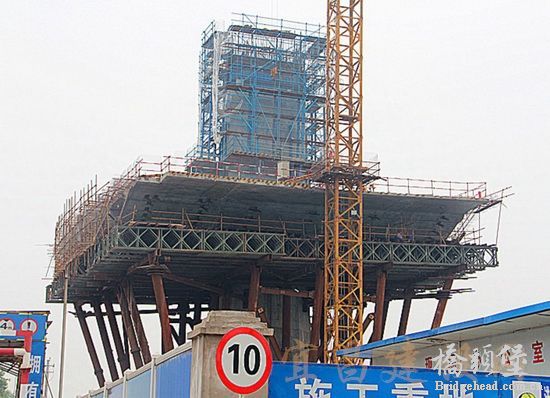

★ 三江桥西坝侧主塔0#块施工现场。(拍摄时间2014年3月31日)

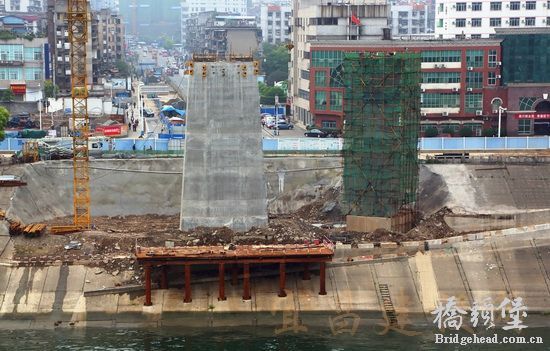

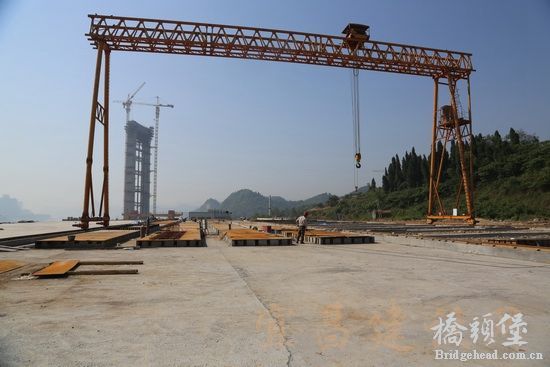

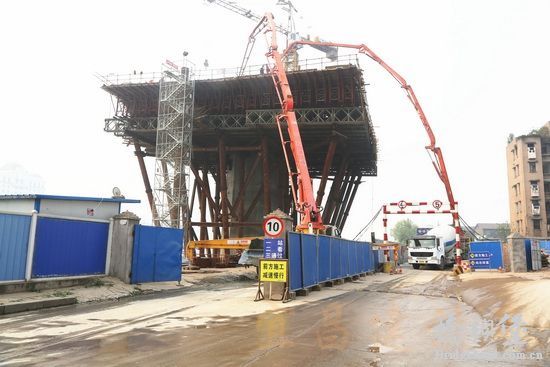

★ 三江桥江北侧主塔施工现场。(拍摄时间2014年3月31日)

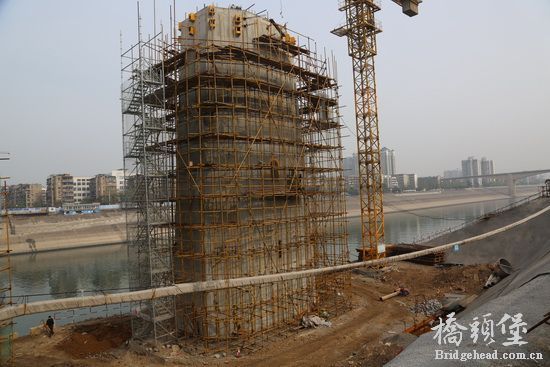

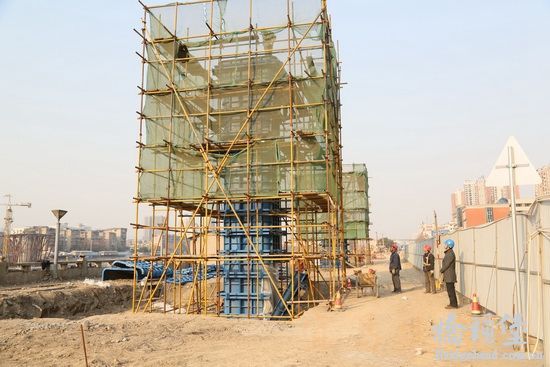

★ 大江桥西坝锚碇安装锚固系统定位支架。(拍摄时间2014年3月31日)
★ 大江桥江南主塔上横梁施工现场。(拍摄时间2014年3月31日)
★ 江南侧起重码头施工现场。(拍摄时间2014年3月31日)
8 c4 u' l/ V3 X9 A6 W3 T
✪庙嘴长江大桥《大事记》& t1 e' J: l& _1 }
1、2014年3月5日,庙嘴长江大桥爬模拆除交底会举行。
2、2014年3月5日,观摩学习夷陵长江大桥水中墩增设防撞措施施工现场。
3、2014年3月6日,大桥办组织召开“安全质量专题会”。
4、2014年3月11日,大江桥西坝锚碇施工专题会举行。
5、2014年3月12日,江北引桥桩基施工专题会举行。
6、2014年3月14日,市人大常委会副主任、民盟宜昌市委主委陈和春带领市民盟代表20余人调研庙嘴长江大桥工程。
7、2014年3月18日,湖北省建筑业协会安全文明施工现场创建检查组检查庙嘴长江大桥工程。
8、2014年3月19日、20日,大桥办对总监办、施工单位的履约情况进行复查。
9、2014年3月20日,宜昌市伍家岗长江大桥中华鲟专题复审在武汉举行。
10、2014年3月21日,大江桥西坝锚碇垫层完成混凝土浇筑。
11、2014年3月24日至26日,宜昌市伍家岗长江大桥设计方案征集评审会在宜昌市桃花岭饭店举行。
12、2014年3月27日,庙嘴长江大桥大江桥猫道设计方案评审会在武大学术交流中心举行。
13、2014年3月27日,大江桥西坝锚碇进行首次大体积混凝土浇筑。
14、2014年3月28日,大江桥西坝锚碇施工方案(底板、填芯及锚体施工、锚固系统按照)内部讨论会举行。 0 m0 m9 V% W( N
& O% H. g4 S. d; e
举报 回复
redflag 发表于 2014-7-24 22:47:10

RE: 宜昌庙嘴长江大桥及伍家岗长江大桥工程简报(第十五期 )

3 g# T: C+ }1 D; {
    第十五期   (共15期)    地址:江南大道87号   邮编:443000   2014年5月1日
7 a0 |6 t% T3 z: J$ ^+ @
──────────────────────────────────────────────────────────────────────────────────────────────" N$ h4 q; |# ?' I! Q  c
──────────────────────────────────────────────────────────────────────────────────────────────
✪项目进展
2 l  [6 f' r4 S: i9 h' u/ o* a
★ 庙嘴长江大桥:大江桥:江南、西坝两侧主塔均完成封顶(107米),江南锚碇浇筑基本完成,西坝锚碇底板浇筑完成50%,锚固系统支架完成50%。 9 I/ {! K) l  X- p& A
        三江桥:西坝侧主塔0#块完成浇筑。江北侧主塔正进行0#段支架安装准备工作;引桥桩基累计完成105根。 + d$ Q  G, f: W5 c4 T% h1 [/ ]" t4 Q; g
        大桥目前完成总投资约14亿元,形象进度达到50%。

- m9 ^% F/ Z& E$ m) \
★ 伍家岗长江大桥:前期23项重要审批及专题中,已完成19项,通航安全论证内审会举行。
✪重点报道

★ 大江桥江南、西坝两侧主塔顺利封顶
* m9 i1 ]2 g) |% |2 o: z9 W& N
   4月29日、5月1日,大江桥江南、西坝两侧主塔分别完成上横梁最后一次混凝土灌注,两端主塔顺利封顶。大江桥主塔由塔座、塔柱、上横梁、支墩、装饰块、塔顶主鞍座及其它附属工程组成。该桥塔柱高107m,塔柱为钢筋混凝土门形框架结构
★ 三江桥西坝侧主塔0#段顺利完成混凝土浇筑

3 \' x  x" h! v  j! ?8 V. `
4月8日15时,三江桥西坝侧主塔0#段完成混凝土浇筑,此次大体积混凝土灌注自4月7日7时36分开始,经过32个小时灌注混凝土近900方,此次灌注为三江桥后续上塔柱、主梁施工争取了时间。
★ 大江桥江南侧锚碇大体积混凝土全部浇筑完成

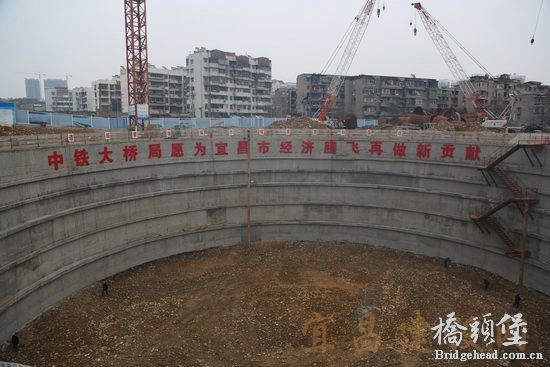

4月21日13时,庙嘴长江大桥江南锚碇最后一次大体积混凝土浇筑施工顺利完成,此次浇筑方量为2600方,浇筑时间长达24小时。江南锚碇为重力式嵌岩锚,基础采用五级台阶。锚碇结构包括锚体与散索鞍支墩钢筋砼、锚室钢筋砼与附属结构、散索鞍座、锚固系统等,总方量达47000方。锚碇大体积混凝土采用分层、分段浇筑方案,分11次浇筑完成。
★ 西坝锚碇锚固系统首根后锚梁顺利定位安装# i+ S5 r/ _- z( f" p0 J# c) R

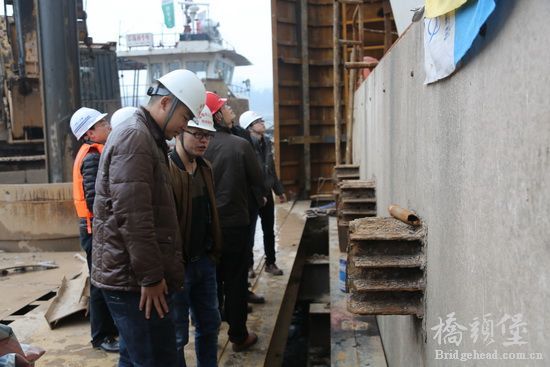

4月10日11时,大江桥西坝锚碇锚固系统第一根后锚梁顺利定位安装。锚固系统采用型钢锚固系统,由后锚梁和锚杆组成。后锚梁埋于锚碇混凝土内,锚杆一端连接在后锚梁上,另一端伸出锚体前锚面,与主缆索股相连接。索股拉力通过锚杆传递到后锚梁,再通过后锚梁的承压面传递到锚碇混凝土。

★ 江南引桥首个门式墩浇筑完成

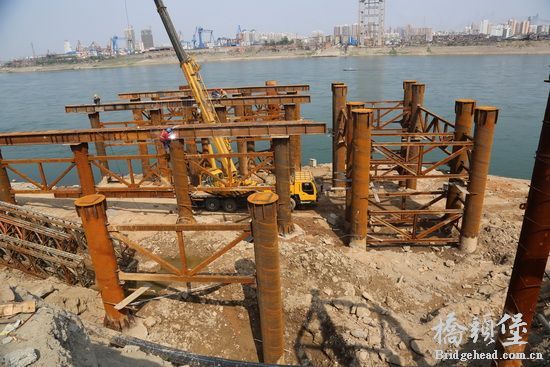

4月17日23时,庙嘴长江大桥江南引桥8#墩完成浇筑。江南引桥共有墩身17座,墩高为6.132m~18.322m,均为门式墩。下墩柱为矩形截面,墩顶3m高范围为变截面墩帽,墩顶设有横系梁。墩柱、横系梁现浇模板采用定型钢模板,下墩柱与墩帽分次浇筑,横系梁与墩帽整体浇筑。
★ 伍家岗长江大桥举行通航安全影响论证报告内审会
4月10日,长江航道局在宜昌市组织有关专家召开了宜昌市伍家岗长江大桥通航安全影响论证报告内审会。通过现场踏勘和开会讨论,与会专家肯定了专题报告的结构、内容,认为报告结论基本可行,同时也对报告提出了修改建议及要求
★ 项目部创新课题获河南省工程建设协会2014年度QC成果发表会一等奖
  4月10日,河南省工程建设协会2014年度QC成果发表大会圆满结束,共120家企业单位参加。代表宜昌庙嘴长江大桥项目部参赛的《复杂地质条件下地连墙施工技术研究》创新型课题荣获本次发表会一等奖。项目QC小组成员成功的克服了西坝锚碇施工区域地质条件复杂、成槽困难等难题,取得了较好的技术效益和社会效益,为锚碇后续施工奠定了扎实的基础。
★ 大桥办组织召开三江桥SJ-3主塔0#块技术施工总结会
$ j5 k$ ^& D3 {- j
4月16日,大桥办组织质安站、设计、监理、施工单位相关人员在葛洲坝五公司项目部会议室召开三江桥SJ-3主塔0#块技术施工总结会,会上对SJ-3主塔0#块从施工准备、支架搭设及监控、施工过程及灌注后的养护等全过程进行了分析总结
★ 庙嘴长江大桥3月、4月安全质量工作例会举行
) r. y4 A6 {# t1 o1 U) h
4月25日,指挥部组织召开庙嘴长江大桥3、4月份安全质量工作会,参见各单位相关负责人参加会议。会上,施工单位汇报了上月的工程进度及下月的工作安排,监理、检测、设计等单位也对上月工作进行了汇报,指挥部对上月工程质量、安全及文明施工中存在的问题进行了详细说明,并就问题提出相应要求

$ j* @  |6 a, E1 V, ]. y
✪工地传真
# u" ?3 H1 R0 M& q; I) b7 y% W
★ 三江桥江北侧施工现场。(拍摄时间2014年4月23日)

★ 大江桥江南侧预制板场。(拍摄时间2014年5月1日)

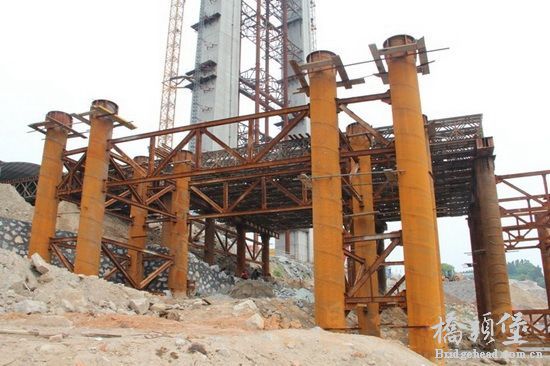

★ 三江桥江北侧引桥施工现场。(拍摄时间2014年4月23日)
★ 大江桥江南侧中在码头施工现场。(拍摄时间2014年5月2日)
- g( Q& r. |; z5 Y
✪庙嘴长江大桥《大事记》
1、2014年4月1日,大桥办组织参建单位代表前往兴发广场、依山郡、水悦城项目就脚手架、场地硬化及冲洗设备进行参观学习。
2、2014年4月3日,大桥办在大桥局一分部组织召开DJ1#上横梁混凝土浇筑交底会。
3、2014年4月4日,大桥办在葛洲坝五公司项目部会议室组织召开三江桥SJ-3主塔0#块技术交底会。
4、2014年4月8日15时,三江桥西坝侧主塔0#段顺利完成混凝土浇筑。
5、2014年4月10日,长江航道局在宜昌市组织有关专家召开了伍家岗长江大桥通航安全影响论证报告内审会。
6、2014年4月10日11时,大江桥西坝锚碇锚固系统第一根后锚梁顺利定位安装。
7、2014年4月16日,大桥办在葛洲坝五公司项目部会议室组织召开三江桥SJ-3主塔0#块技术施工总结会。
8、2014年4月17日晚23时,庙嘴长江大桥江南引桥8#墩完成浇筑。
9、2014年4月21日13时,庙嘴长江大桥江南锚碇最后一次大体积混凝土浇筑施工顺利完成,此次浇筑方量为2600方,浇筑时间长达24小时。
10、2014年4月25日,大桥办组织召开庙嘴长江大桥3月、4月安全质量工作例会。
11、2014年4月29日19时58分,大江桥江南侧主塔上横梁进行第二次混凝土灌注,随着此次灌注的完成,庙嘴长江大桥大江桥江南侧主塔正式封顶。 5 a: U+ Z9 o: e1 g3 {
举报 回复
redflag 发表于 2014-7-24 22:48:56

RE: 宜昌庙嘴长江大桥及伍家岗长江大桥工程简报(第十六期 )

    第十六期   (共16期)    地址:江南大道87号   邮编:443000   2014年6月5日* k" r6 n: `! P8 h. [+ e
──────────────────────────────────────────────────────────────────────────────────────────────) X$ w1 x% U; s  j
──────────────────────────────────────────────────────────────────────────────────────────────
✪项目进展3 P; _. `5 j; q7 G& n

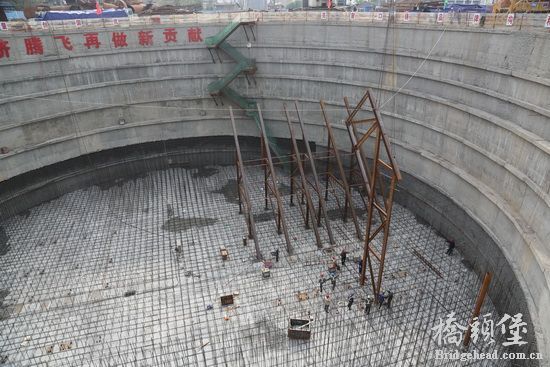

★ 庙嘴长江大桥:大江桥:江南、西坝两侧主塔浇筑完成,主索鞍安装完成;江南锚碇主体均已完成,散索鞍吊装完成;西坝锚碇底板第三层第三块及填芯第二层第一块砼浇筑完成,桥面板预制完成28块。 / _  V3 R7 L' S* b8 \5 c2 k; `
        三江桥:西坝侧主塔0#块张拉注浆完成,上塔柱完成14米,江北主塔0#块支架钢管立柱搭设完成。全线引桥桩基累计完成154根,承台完成13个,引桥墩身累计完成10个。
% {& x5 i9 h! a. j        大桥目前完成总投资约15.5亿元,形象进度达到56%。
6 w" P. X8 G+ K' q
★ 伍家岗长江大桥:立项前25项重要审批及研究专题,已完成22项。
✪重点报道
★ 大江桥西坝锚碇锚室锚固系统锚杆安装完成
( D  c5 q/ E4 @/ \# V% R
   5月20日18时,随着下游锚室最后一根锚杆的顺利定位安装,大江桥西坝锚碇下游锚室锚固系统锚杆正式安装完成。西坝锚碇上、下游锚室各布置锚杆73根,其中单束锚杆15根,双束锚杆58根。每根锚杆分为上、下两段,上、下两段锚杆之间及锚杆与后锚梁之间的连接均采用M24高强度螺栓连接
★ 大江桥先导索过江方案讨论会举行
- D) L. v5 b" f4 X: N
5月19日,大江桥先导索过江方案讨论会在指挥部一楼会议室举行,市质安站、审计、指挥部、监理及施工单位代表参加。会上,施工单位对先导索施工方案进行了详细汇报,在听取汇报后,市质安站、指挥部及监理单位对方案进行了讨论并提出了相关要求。
★ 大江桥江南、西坝两侧主塔主索鞍安装完成
5月28日至31日,大江桥江南、西坝两侧主塔完成主索鞍吊装。主索鞍是设置在悬索桥主塔塔顶的钢构件,为主缆提供支撑,将主缆传来的力均匀传递给主塔,并使其平顺改变方向。本项目主索鞍采用铸焊结合的形式, 为减轻吊装运输重量,将鞍体分成两半,吊至塔顶后用高强螺栓拼接。
★ 大江桥江南锚碇上、下游散索鞍吊装完成: ?8 b# ~( z. O' S! e5 x
5月28、29日,大江桥江南锚碇上、下游侧散索鞍吊装完成。散索鞍是设置在悬索桥锚碇处的钢构件,在锚碇处处于主缆的转折处。散索鞍为主缆提供支撑、转向,分散主缆股束使之便于锚固。本项目散索鞍为摆轴式结构,采用铸焊结合的形式,鞍槽用铸钢铸造,鞍身由钢板焊成,单件重量73.08t。
★ 伍家岗长江大桥物理模型试验研究报告暨水文专题研究报告审查会举行
5月13日,伍家岗长江大桥物理模型试验研究报告暨水文专题研究报告审查会在武汉举行。长江委科学技术委员会、长江航道局、长江航道规划设计研究院等单位的专家和代表参加会议。与会专家和代表听取了汇报后认为《报告》资料丰富,内容全面,模型设计合理,模型验证符合有关规程要求,同时也提出了意见和建议。
★ 伍家岗长江大桥防洪评价报告专家评审会举行
5月26日,伍家岗长江大桥防洪评价报告专家评审会在武汉举行,长江委及其科学技术委员会、省水利厅等单位的专家和代表参加会议。与会专家和代表听取了汇报。经过认真讨论,认为《报告》资料较丰富,技术路线可行,内容较全面,结论基本合理,也提出了相应的建议要求
★ 伍家岗长江大桥通航环境专题报告专家评审会举行
  5月26日下午,伍家岗长江大桥通航环境专题报告专家评审会在武汉举行,长江航务管理局、长江海事局、宜昌海事局、长江航道规划设计研究院等单位代表和特邀专家参加会议。与会专家和单位听取了汇报,一致认为《报告》内容翔实全面、论证充分,研究方法和技术路线正确,结论可信,可为《宜昌伍家岗长江大桥通航安全影响论证报告》的编制提供技术支撑。
★ 宜昌庙嘴长江大桥项目部荣获“共产党员先锋工程”荣誉称号
8 `$ W+ X+ }9 r5 [4 f+ ^. @! ?3 [5 K7 b4 W* M8 ]& |1 K0 @% V5 ]
为表彰宜昌庙嘴长江大桥项目部党建工作和“共产党员先锋工程”创建成果,5月28日下午,中铁大桥局集团公司党委在宜昌庙嘴长江大桥工地上举办共产党员先锋工程授牌仪式,授予宜昌庙嘴长江大桥项目部 “共产党员先锋工程”荣誉称号并颁发奖牌
★ 庙嘴长江大桥项目部荣获宜昌市“五一劳动奖状”

' l2 Q. }+ m1 H. ]( c
5月5日下午,宜昌市总工会向中铁大桥局宜昌庙嘴长江大桥项目部颁发了2014年宜昌市五一劳动奖状、证书。今年共授予20家单位“五一劳动奖状”, 中铁大桥局宜昌庙嘴长江大桥项目部是唯一获奖的建筑企业。自项目开工以来,庙嘴长江大桥项目部按照施组设计的工期节点目标,制定了实施性施工计划,紧紧把握施工关键线路,确保完成节点目标
★ 社区为庙嘴长江大桥建设者送健康

1 t' l  N1 [: [. l' F
  4月30日,宜昌市西陵区西坝社区服务站医务人员到宜昌庙嘴长江大桥建设工地,为奋战在施工一线的百余位农民工送来了健康常识读物、常见病用药,并免费为他们进行了血压、血常规、心电图等健康检查

$ Z  g8 s( B: y' A4 p3 U/ G
✪工地传真
1 e1 C( |0 C, J# f$ r

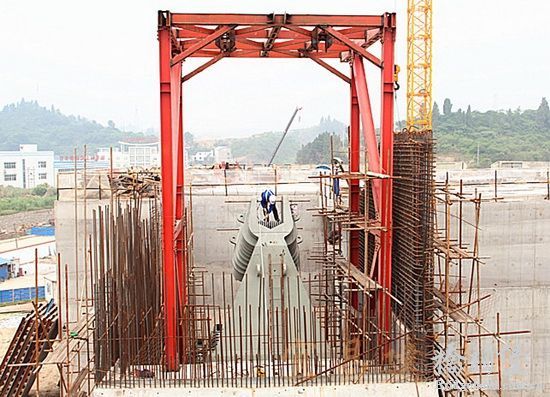

★ 三江桥西坝侧主塔0#块张拉注浆完成,上塔柱完成14米

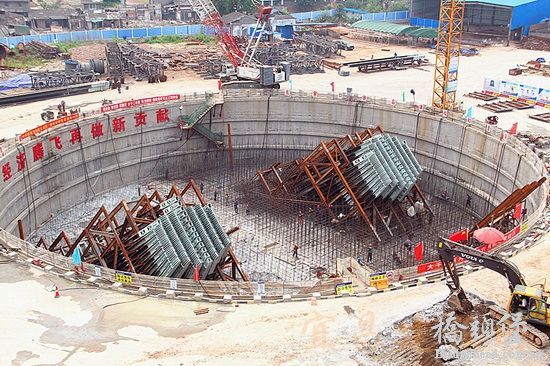

★ 大江桥西坝锚碇底板第三层第三块及填芯第二层第一块砼浇筑完成
★ 江南侧桥面板预制场
✪庙嘴长江大桥《大事记》
1、2014年5月12日, 大江桥西坝锚碇定位支架验收。
2、2014年5月14日,主索鞍吊装及门架系统方案评审会,在指挥部召开。
3、2014年5月15日,散索鞍吊装施工方案评审会,在指挥部召开。
4、2014年5月21日,市质安站、指挥部及总监办联合进行5月安全文明施工检查。
5、2014年5月22日,大江桥猫道施工安全专项方案评审会在宜召开。
6、2014年5月22日,三江桥主梁专项施工方案专家审查会在宜召开。
7、2014年5月25日,大江桥江南侧主鞍鞍座进场。
8、2014年5月26日,西坝锚碇填芯第二层第二块3.6米厚砼浇筑:共3396方。
9、2014年5月26日,指挥部、监理、施工及审计单位代表对主鞍鞍座进行外购件进场验收。
10、2014年5月27日,指挥部、监理、施工及审计单位代表对大江桥西坝侧主塔格栅进行验收。
11、2014年5月27日,指挥部、监理、施工及审计单位代表对大江桥西坝锚固系统进行验收。
12、2014年5月27日,大江桥江南侧主鞍试吊。
13、2014年5月27日,指挥部、监理、施工单位代表对三江桥SJ3主塔0#块翼板拆模后外观、裂纹等进行检查。
14、2014年5月28日,指挥部、监理对施工单位钢筋工程进行专项检查。
15、2014年5月28日,指挥部、监理及审计对大江桥江南侧散索鞍进行验收。
16、2014年5月28日,大江桥江南侧下游主塔主鞍鞍座吊装完成。
17、2014年5月28日,大江桥江南锚碇下游侧散索鞍吊装完成。
18、2014年5月29日,大江桥江南锚碇上游侧散索鞍吊装完成。
19、2014年5月29日下午,市建筑协会及相关专家,对大桥局二分部、葛洲坝五公司创建省级3A示范工地活动进行预检。
20、2014年5月30日,大江桥江南侧上游主塔主鞍鞍座吊装完成。
21、2014年5月30日,大江桥西坝侧下游主塔主鞍鞍座吊装完成。
22、2014年5月31日,大江桥西坝侧上游主塔主鞍鞍座吊装完成。

  j5 _) f$ R/ o! [9 i9 v
举报 回复
您需要登录后才可以回帖 登录 | 注册

本版积分规则

  • QQ:56984982
  • 点击这里给我发消息
    电话:13527553862
    站务咨询群桥头堡站务咨询桥梁专业交流群:
    中国桥梁专业领袖群
    工作时间
    8:00-18:00
