混凝土斜拉桥边跨合龙配重

lulu2266 发表于 2012-10-25 20:54:28 | 显示全部楼层 | 阅读模式
1. 配重计算:配重分为合龙段现浇混凝土等效置换配重和线形配重两部分;等效置换配重为合龙段混凝土边浇边释放的重量,计算为:通过将合龙段混凝土两端铰支,求得悬臂端反力,与合龙段重心;线形配重为主梁悬臂端标高误差引起的增加(减小)的配重量,通过模型刚度计算.
2.配重方法:水箱\水袋\钢材\地锚预应力;水箱是最好的方法,但花费最大;地锚预应力花费最小,但不易控制;水袋,经济,加载过程中不易控制;钢材最经济方便,但不易卸载,只可当配重的最后补充.
3.配重工况:最大悬臂端施工结束→挂篮前移至现浇段→挂篮前端吊起→解除后锚杆约束(包括剪力键)→形成简支吊架结构(前后锚杆均自由转动)→配重→张拉前锚杆(一般采用钢铰线,张拉过程中观测悬臂端标高变化,应该是没变化)→焊接劲性骨架(中午)→绑扎钢筋钢铰线→待浇混凝土(晚上).
4.配重实例:某420m跨度PC混凝土斜拉桥,边跨合龙段长5.5m,等效转换配重200T,线形配重25T,边中跨同时配重.配重方法:水袋(9X6X2)上下游各一个;剩余用拉索索盘配重
5.发生问题:
(1)设计水袋能装100T,但实际注水过程中,只能注60T,因为水袋与水箱不同,注水过程中水袋体积在变化(你可以试试)
(2)配重工况应该为前吊杆张拉之前(或结构体系由静定转为超静定之前),我们遇到工况为挂篮已经改为吊架,前端四根吊杆每根张拉50T,后锚杆锚固在悬臂端,后面还有剪力键;然后配重100T,发现标高只降底1CM,理论7cm;WHY?????????后面发现:前端锁定后,无论再怎么配重,标高是不降的,这就是静定结构与超静定结构的区别!然后,解降前吊标约束,标高骤降11cm!!YES!!!!!!
(3)配重时要么挂篮不转为吊架,,要么转为吊架后不要约束(不张拉吊架,并解降剪力键),一但张拉前吊杆,那么,无论配重多少,悬臂端标高都不降底,因为,结构已经转换为超静定,配重的重量绝大部分转为交界墩部分受力.

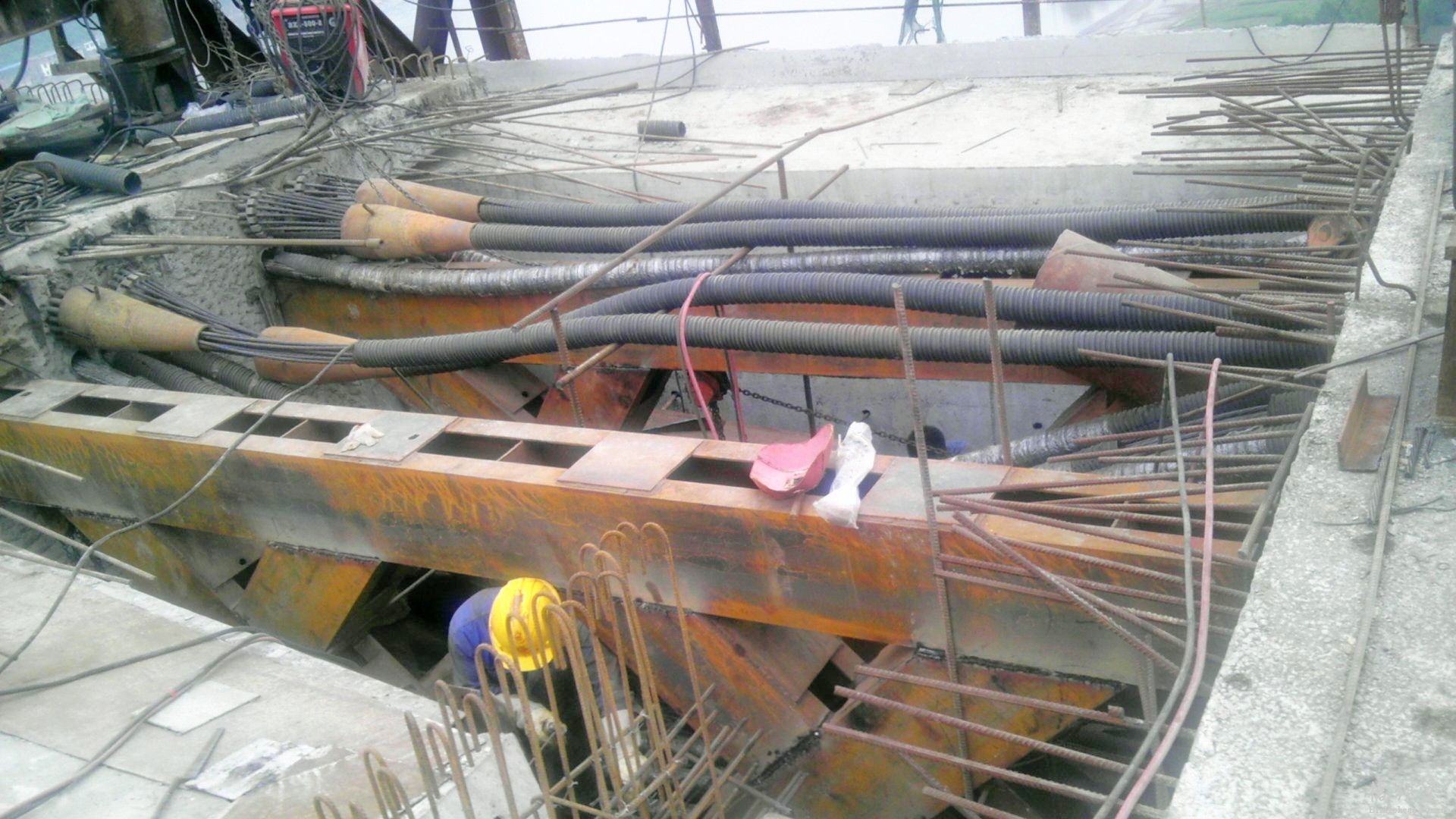

合龙现场

合龙现场

合龙段(5.5m)

劲性骨架(5.5m)

劲性骨架(5.5m)

合龙段劲性骨架(4根)

评分

参与人数 1堡币 +5 威望 +2 收起 理由
redflag + 5 + 2 很给力!

查看全部评分

本帖被以下淘专辑推荐:

精彩评论倒序浏览

7683查看2评论

义文 发表于 2012-10-25 21:11:59
发现问题思考why,解决问题才能yes,此贴持续关注...
举报 回复
yubin1986 发表于 2012-11-26 16:02:44
持续关注此贴  我们马上也要合龙了
举报 回复
